愛知県名古屋市Y様邸
全体|全体
物件データ
| 営業担当 | 大河内健司 |
|---|---|
| 設計担当 | 坂井田環作 |
| 現場管理担当 | 水谷良紀 |
建築中レポート
- 1. 2011年12月12日
 -
地鎮祭を執り行いました。
お引渡しまで安全に作業致します。
- 2. 2011年12月24日
 -
擁壁工事が始まりました。

- 3. 2012年01月06日
 -
擁壁の工事を行っています。
まずは掘削。
- 4. 2012年01月11日
 -
捨てコンクリート完了!
これから鉄筋を組んでいきます。
- 5. 2012年01月14日
 -
擁壁の鉄筋を組んでいます。

- 6. 2012年01月14日
 -
しっかりと鉄筋が組んであります。

- 7. 2012年01月19日
 -
名古屋市の方による配筋検査を行って頂いています。

- 8. 2012年01月23日
 -
擁壁の型枠を組んでいます。
コンクリートの圧力に耐えられるようしっかりと組んでいきます。
- 9. 2012年01月24日
 -
専用の金物やチェーンを用いてしっかりと固定します。

- 10. 2012年01月28日
 -
擁壁のコンクリートを打設しました。

- 11. 2012年02月08日
 -
擁壁の型枠を外しました。
きれいに出来上っています。
- 12. 2012年02月09日
 -
擁壁完成。

- 13. 2012年02月10日
 -
擁壁完成。

- 14. 2012年02月11日
 -
透水シートを取り付けました。
擁壁に掛かる背面土圧を、土中の水を排水するこにより減圧する効果があります。
- 15. 2012年02月22日
 -
埋め戻しが終わり、鋼管杭を打設します。

- 16. 2012年02月23日
 -
材料の確認をします。

- 17. 2012年02月24日
 -
2本の杭を繋げる継ぎ杭です。
まずは下の杭を打設します。
- 18. 2012年02月25日
 -
上の杭を下の杭に重ねます。

- 19. 2012年02月26日
 -
溶接で接続します。

- 20. 2012年02月26日
 -
溶接完了。

- 21. 2012年03月01日
 -
掘削を始めます。

- 22. 2012年03月09日
 -
捨てコンクリートを打設しました。

- 23. 2012年03月15日
 -
基礎配筋を行っています。

- 24. 2012年03月18日
 -
瑕疵保険会社『jio』の検査を受けました。

- 25. 2012年03月22日
 -
型枠を組みました。

- 26. 2012年03月24日
 -
さあ、コンクリートを打設するばかりです。

- 27. 2012年04月02日
 -
コンクリートを打設しています。
共和の家では一体打ち基礎ですので、床版、立上りを一緒に打設します。
- 28. 2012年04月03日
 -
ポンプ車を使って打設します。

- 29. 2012年04月11日
 -
土台を伏せています。

- 30. 2012年04月12日
 -
給排水工事を行いました。

- 31. 2012年04月15日
 -

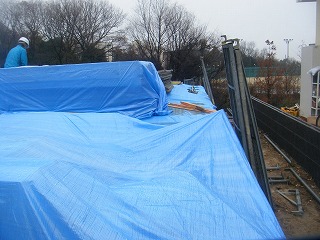

雨に濡れないよう養生します。

- 32. 2012年04月17日
 -

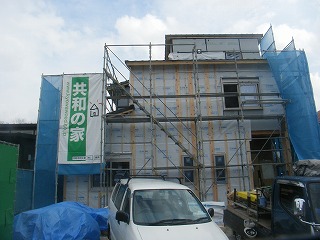

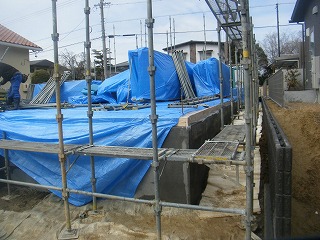

外部足場を組みました。

- 33. 2012年04月20日
 -

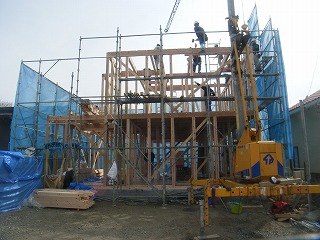

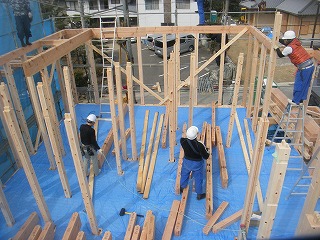

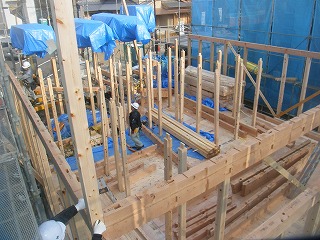

建前が始まりました。

- 34. 2012年04月21日
 -

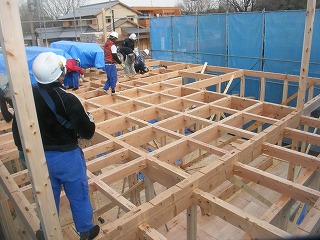

2階の梁を架けています。

- 35. 2012年04月22日
 -
ベニヤを敷いています。

- 36. 2012年04月23日
 -
シートで養生します。

- 37. 2012年04月24日
 -

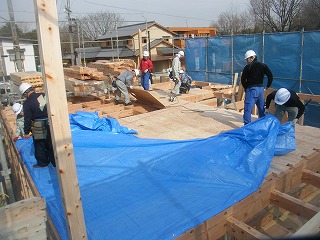

柱を建て、梁を渡します。

- 38. 2012年04月25日
 -
梁と梁を金物で固定します。

- 39. 2012年04月26日
 -

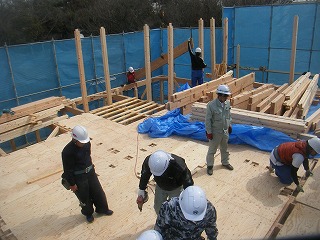

建前かなり進みました。

- 40. 2012年04月28日
 -
母屋を取り付けました。

- 41. 2012年04月29日
 -

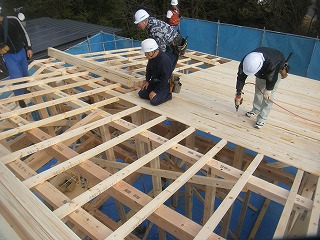

野地板を張っています。

- 42. 2012年04月30日
 -

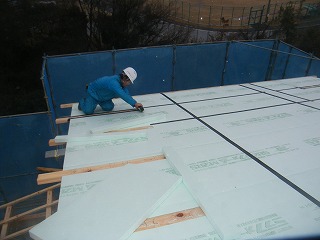

屋根に断熱材を張り、隙間をテープで塞いでいます。

- 43. 2012年05月01日
 -

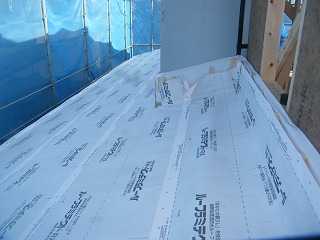

遮熱ルーフィングを敷き込みました。

- 44. 2012年05月03日
 -
贈呈式。
おめでとうございます。
- 45. 2012年05月08日
 -

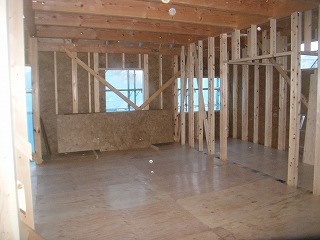

仕上がってしまうと隠れてしまう構造部分。

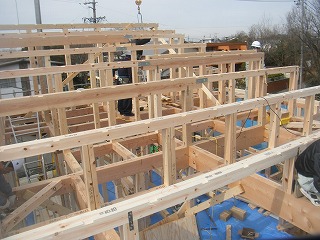

- 46. 2012年05月09日
 -
外部。
こちらも断熱材を張ってしまうと隠れてしまいます。
- 47. 2012年05月10日
 -

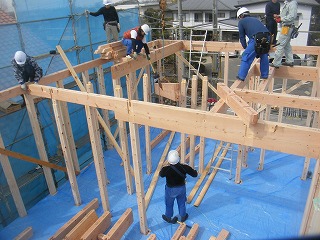

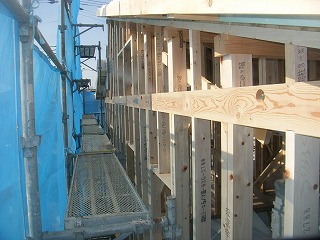

仮設の階段です。
共和木材では建築中お客様に安全に2階に昇って頂けるよう、仮設の階段を架けています。
- 48. 2012年05月11日
 -

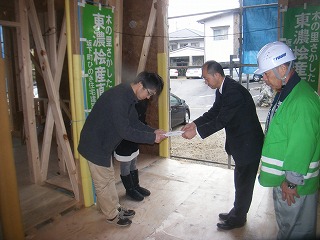

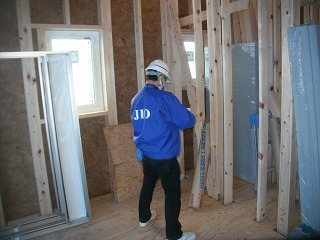

瑕疵保険会社JIOの構造検査を受けています。

- 49. 2012年05月13日
 -

ユニットバスの据付が完了しました。

- 50. 2012年05月23日
 -
外部も順調に進んでいます。

- 51. 2012年05月28日
 -

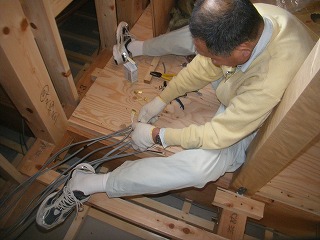

電気配線を行っています。
田口電気さんがんばって!
- 52. 2012年06月01日
 -

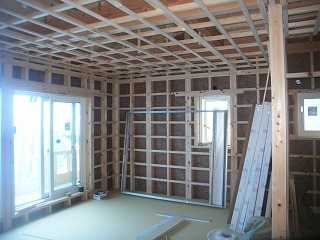

壁下地、天井下地を組みました。

- 53. 2012年06月03日
 -

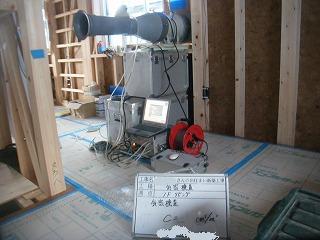

気密検査を行いました。
結果は上々です。
- 54. 2012年06月08日
 -
フローリングを張っています。
ピンカドという材です。
- 55. 2012年06月16日
 -
天井の吸音板、壁の石膏ボードを張りました。

- 56. 2012年06月22日
 -

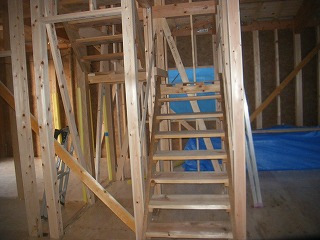

階段が掛かりました。

- 57. 2012年06月27日
 -
外壁工事がほぼ完了です。

- 58. 2012年07月01日
 -

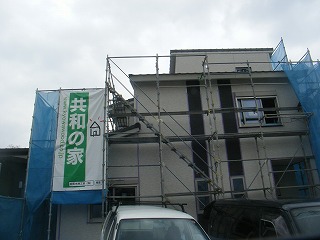

外部足場を撤去しました。

- 59. 2012年07月04日
 -

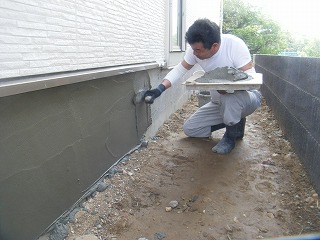

基礎幅木のモルタル塗りをしています。

- 60. 2012年07月08日
 -

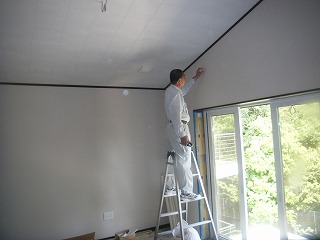

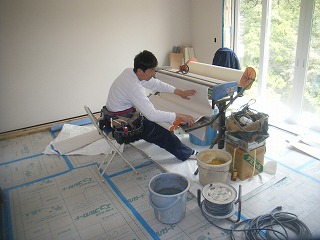

クロスを張っています。
クロスに糊を付ける機械です。
- 61. 2012年07月11日
 -
照明器具を取り付けています。

- 62. 2012年07月20日
 -
室内空気測定を行いました。

- 63. 2012年08月01日
