愛知県刈谷市N様邸

全体|全体

物件データ

営業担当糸魚川貞人
設計担当坂井田環作
工事管理担当山田純司

建築中レポート

1. 2012年02月10日

地鎮祭を執り行いました。
安全に工事を進めます。

2. 2012年02月15日

柱状改良工事を行っています。

3. 2012年02月16日

硬化剤と土を機械で撹拌します。

4. 2012年02月20日

完了です。

5. 2012年02月26日

掘削が始まりました。

6. 2012年03月01日

砕石を敷きました。

7. 2012年03月04日

捨てコンクリートを打設しました。

8. 2012年03月08日

墨出しを行いました。

9. 2012年03月13日

基礎配筋完了です。

10. 2012年03月15日

瑕疵保険会社『jio』の配筋検査を受けました。
もちろん問題なく合格です。

11. 2012年03月18日

型枠を組んでいます。

12. 2012年03月22日

基礎コンクリートを打設しました。

13. 2012年03月23日

綺麗に打設出来ています。

14. 2012年04月01日

型枠を外しました。
綺麗に出来上がっています。

15. 2012年04月02日

階段も綺麗に出来ています。

16. 2012年04月04日

給排水工事を行いました。

17. 2012年04月05日

青が給水、赤が給湯です。

18. 2012年04月12日

土台を伏せています。

19. 2012年04月14日

外部足場を建てました。

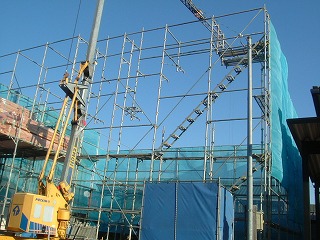

20. 2012年04月16日

建前が始まりました。

21. 2012年04月18日

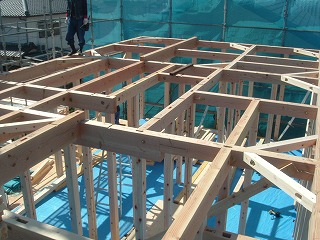

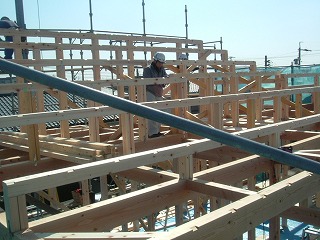

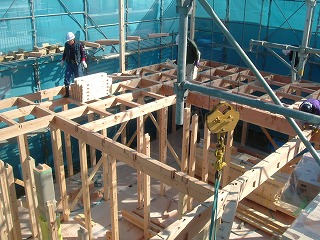

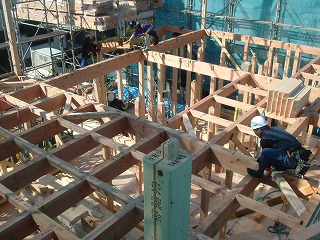

2階の梁を架けています。

22. 2012年04月19日

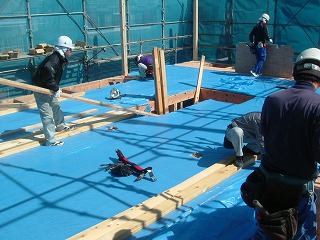

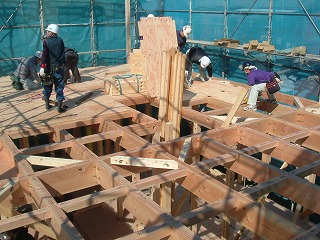

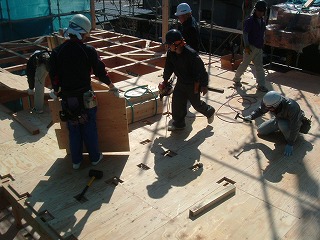

2階床の合板を敷いています。

23. 2012年04月20日

どんどん敷いていきます。

24. 2012年04月23日

合板が濡れないようシートで養生します。

25. 2012年04月25日

梁を架けました。

26. 2012年04月27日

母屋を架けました。
この上に屋根が乗ります。

27. 2012年04月29日

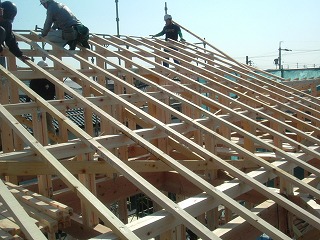

垂木を架けました。

28. 2012年04月30日

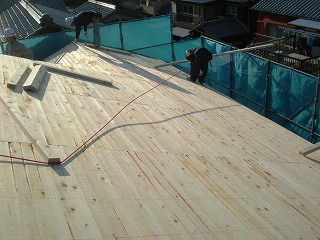

野地板を取り付けました。
綺麗な桧材です。

29. 2012年05月01日

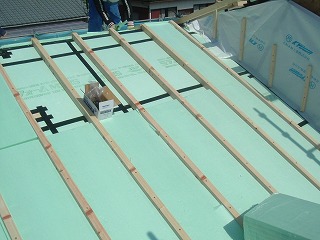

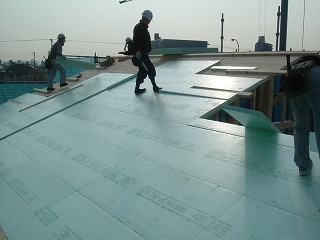

屋根に断熱材を取り付けています。

30. 2012年05月03日

気密テープでジョイントを塞ぎます。

31. 2012年05月05日

再度垂木を取り付け、その間に断熱材を取り付けます。

32. 2012年05月08日

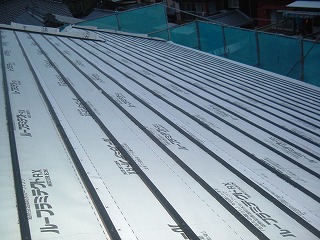

ルーフィングを敷き、瓦を止める瓦桟を取り付けました。

33. 2012年05月11日

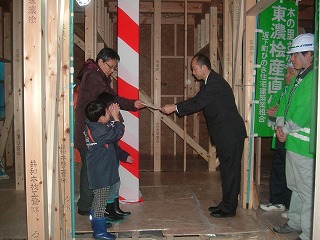

化粧柱の前で贈呈式。
おめでとうございます。

34. 2012年05月14日

外周部にケナボードを張っています。

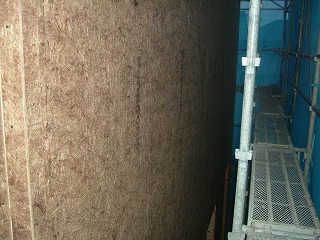

35. 2012年05月19日

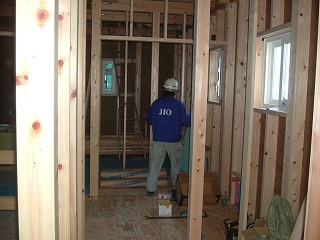

瑕疵保険会社JIOの検査を受けました。

36. 2012年05月21日

サッシを取り付けました。

37. 2012年05月29日

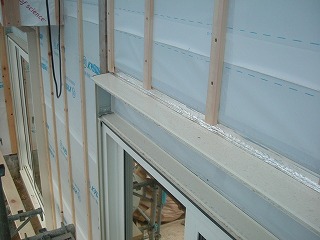

断熱材を張り、縦胴縁を取り付けました。

38. 2012年06月01日

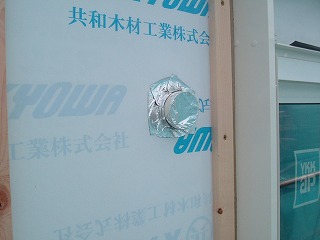

パイプなどの廻りもしっかりと気密、防水処理を施します。

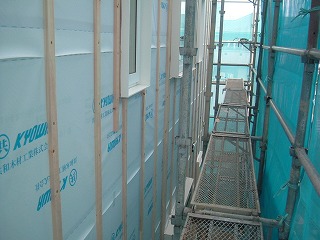

39. 2012年06月03日

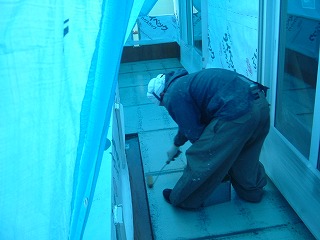

ベランダの防水を行いました。

40. 2012年06月05日

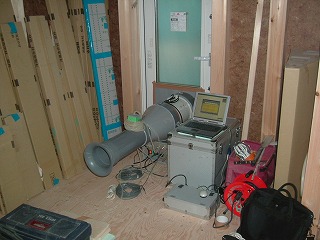

気密検査を行いました。
大変良い数値が出ました。

41. 2012年06月11日

天井の石膏ボードを張りました。

42. 2012年06月18日

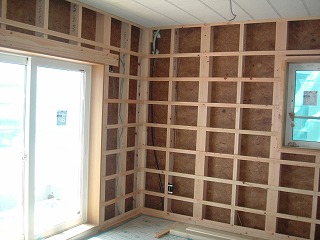

壁下地を組んでいます。

43. 2012年06月22日

瓦工事が完了しました。

44. 2012年06月25日

桧の腰板を張りました。

45. 2012年07月03日

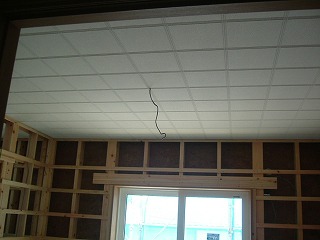

天井に吸音板を張りました。

46. 2012年07月10日

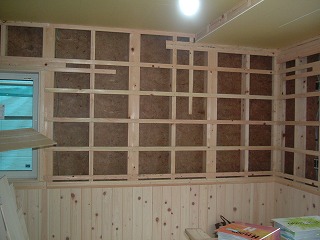

壁の石膏ボードを張りました。

47. 2012年07月16日

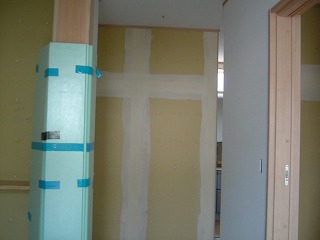

壁にパテを飼っています。

48. 2012年07月21日

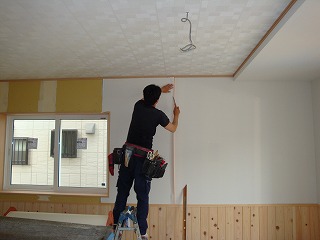

クロスを張っています。

49. 2012年07月28日

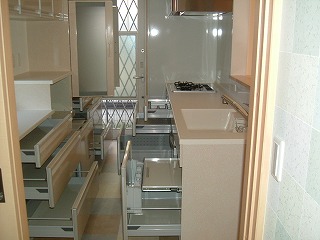

キッチンを取り付けました。

50. 2012年08月01日

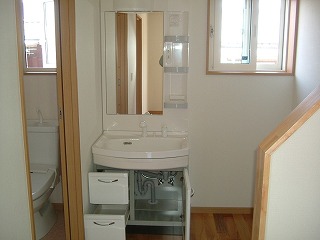

洗面台を取り付けました。

51. 2012年08月24日
