長野県木曽郡O様邸

全体|全体

建築中レポート

1. 2014年08月22日

地鎮祭を行いました。
安全に工事を進めていきます。

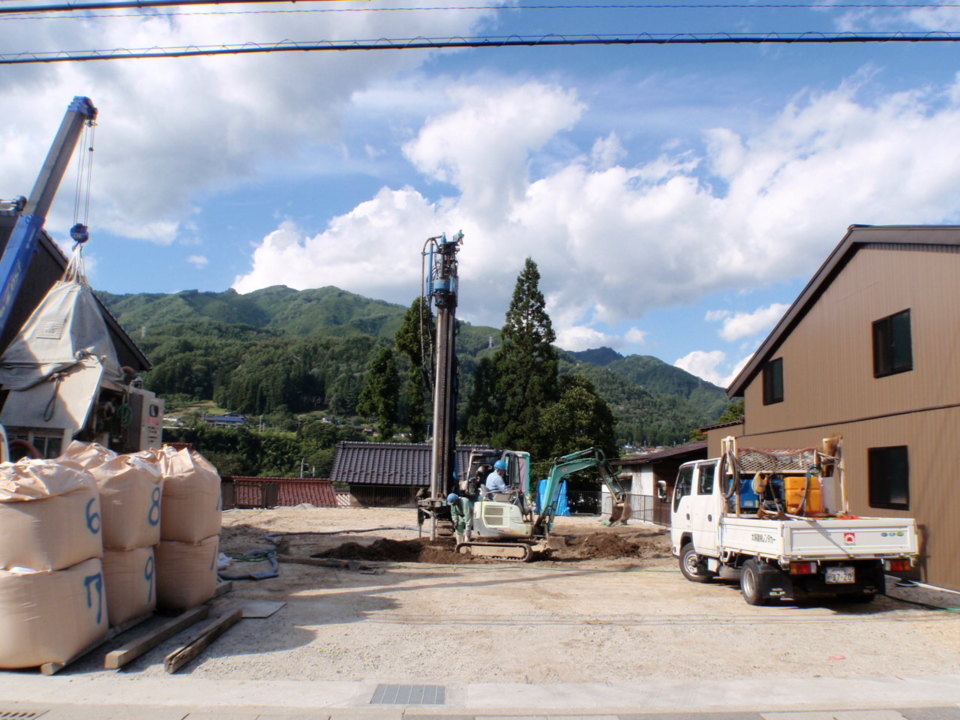

2. 2014年09月28日

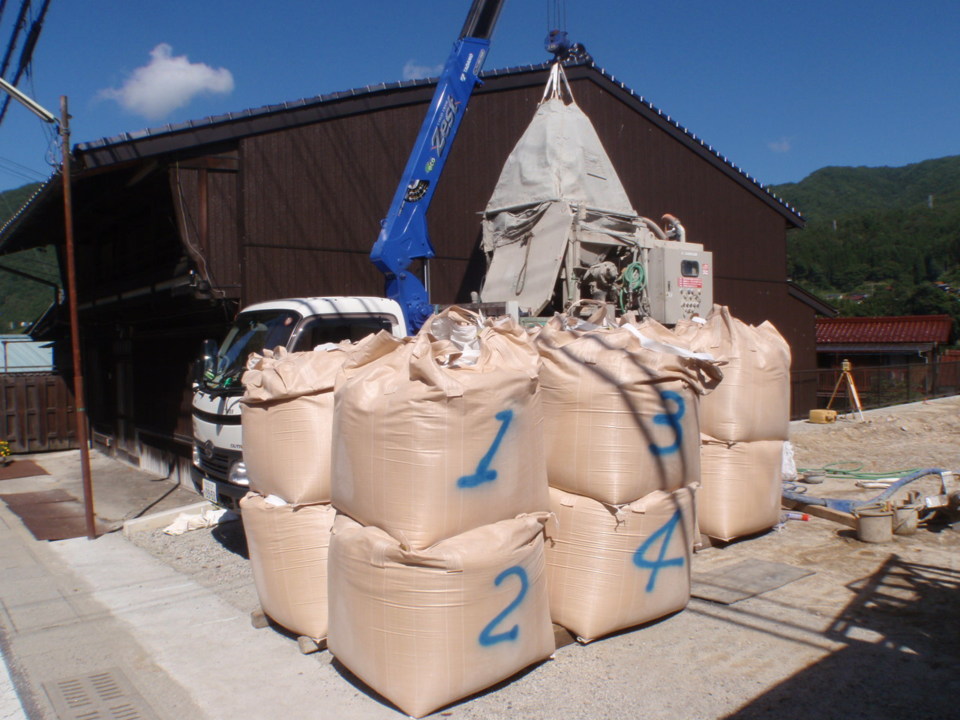

地盤補強工事を行う材料を搬入しています。

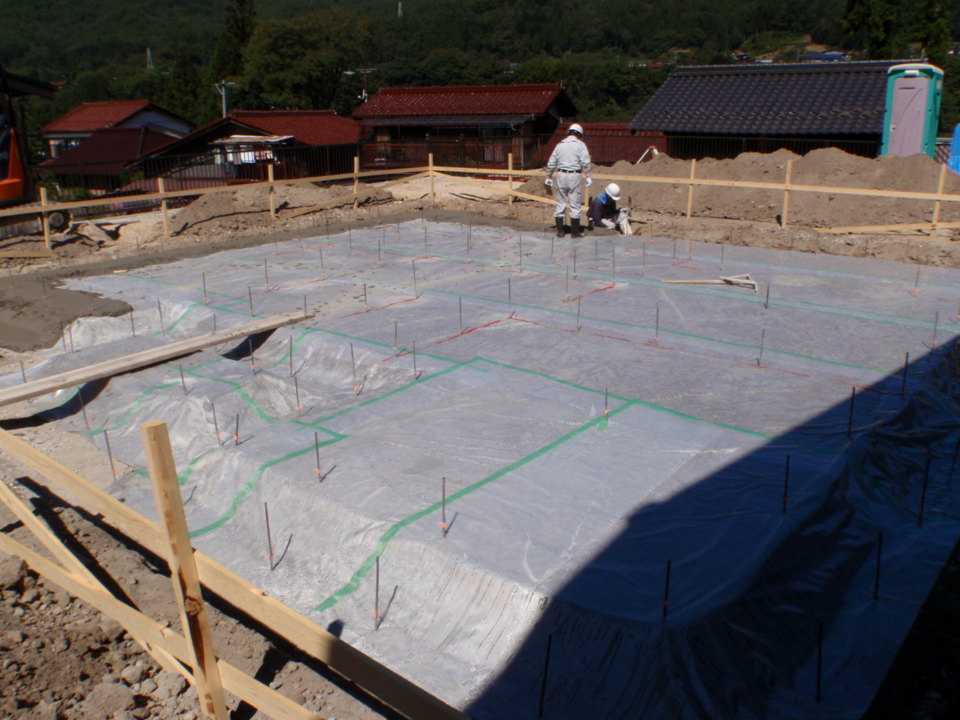

3. 2014年09月29日

地盤補強工事を行っています。

4. 2014年10月06日

さあ、掘削開始です。
丸く見えるのが柱状改良工事を施した所です。

5. 2014年10月07日

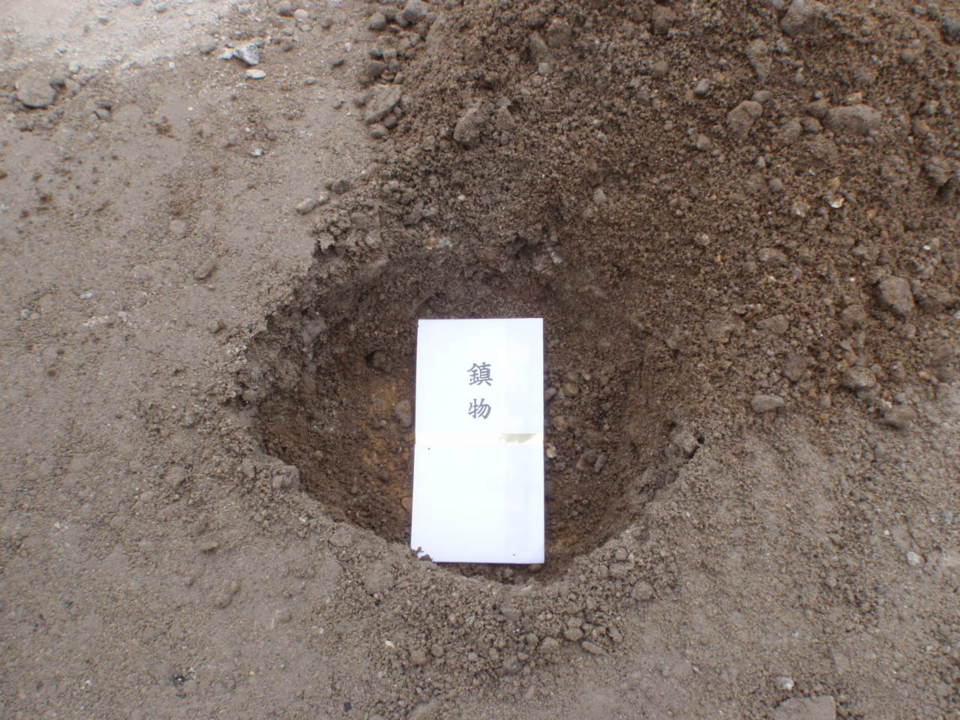

地鎮祭の際に頂いた鎮物を埋設しました。

6. 2014年10月08日

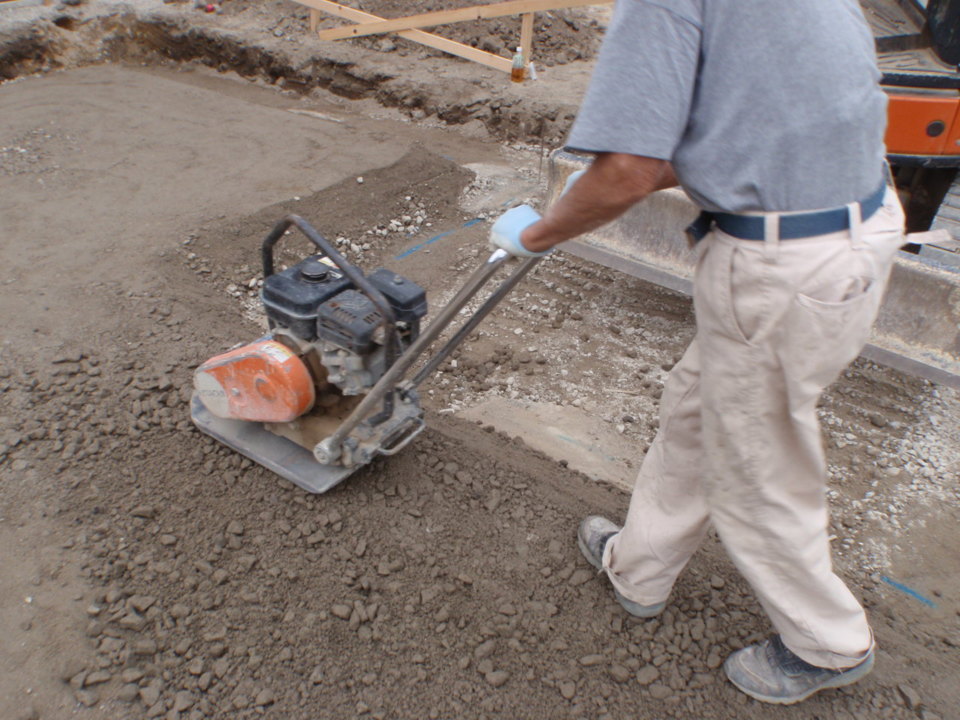

砕石を敷き、締め固まるように機械を使い転圧作業を行っています。

7. 2014年10月09日

砕石敷きが完了しました。

8. 2014年10月10日

室内へ湿度が上がらないよう、防湿シートを敷き込みました。

9. 2014年10月12日

捨てコンクリートを打設しています。

10. 2014年10月16日

型枠を建て込んでいます。

11. 2014年10月18日

順調に型枠工事が進んでいます。

12. 2014年10月20日

一体打ち金物を取付けました。
この金物を利用して型枠を浮かせて固定します。

13. 2014年10月22日

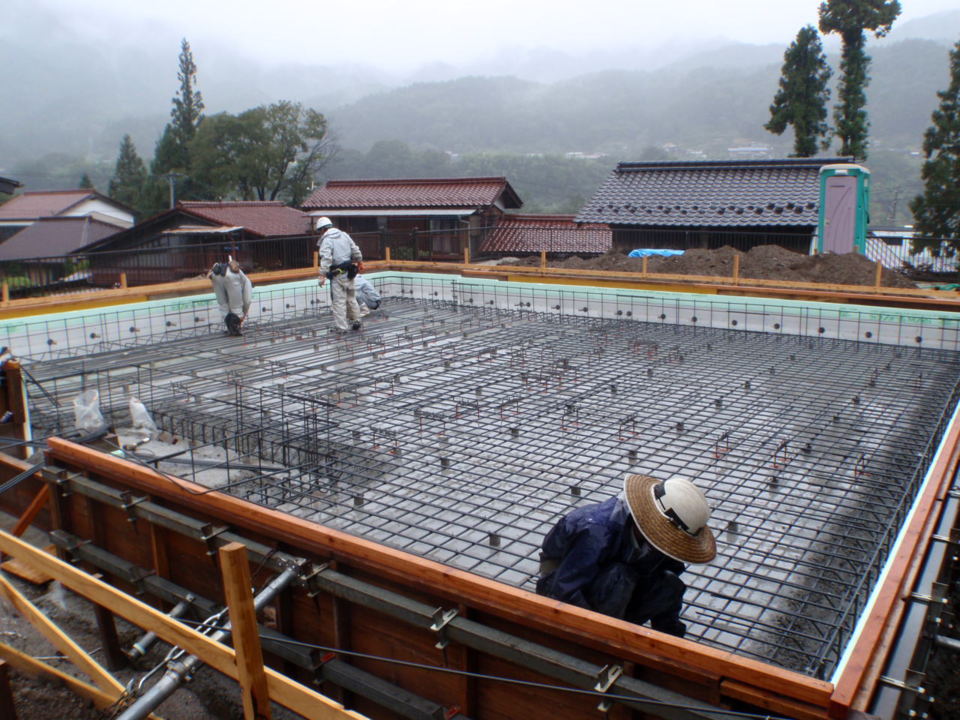

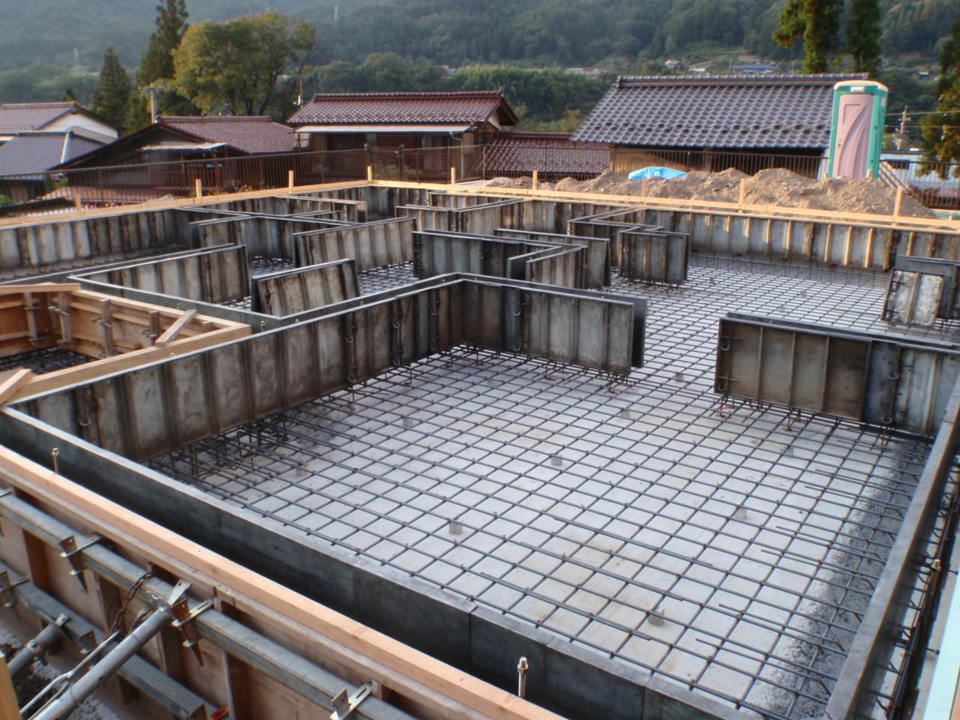

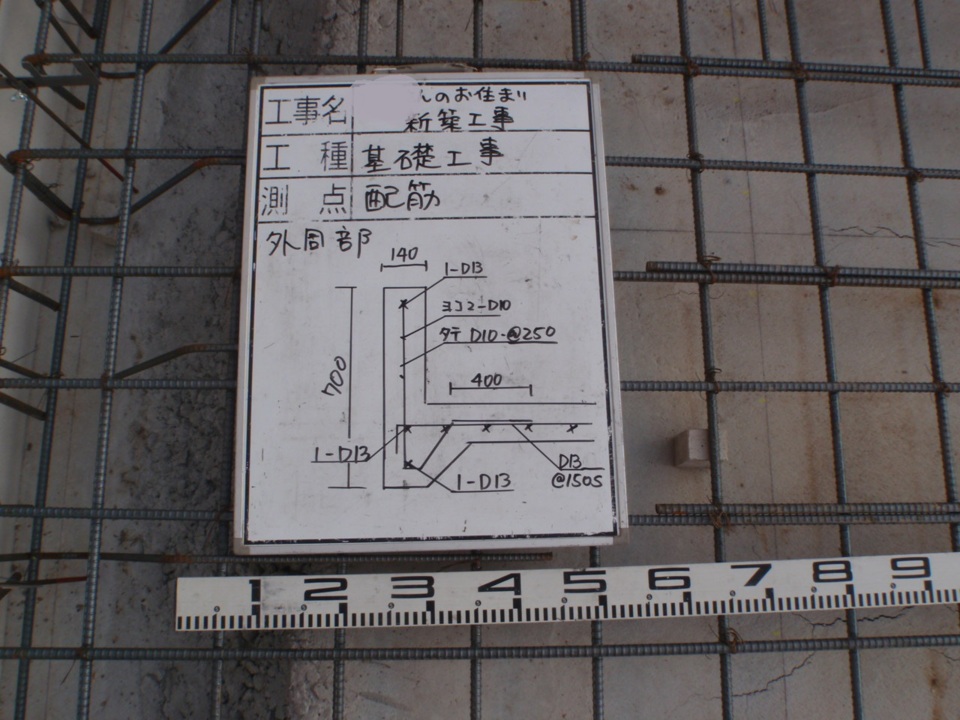

鉄筋を組み立てています。
図面をもとにあらかじめ加工をしておき現場に搬入します。

14. 2014年10月24日

基礎配筋が順調に進んでいます。
雨の中ご苦労様です。

15. 2014年10月26日

基礎配筋が図面通り出来上がっているか確認しています。

16. 2014年10月28日

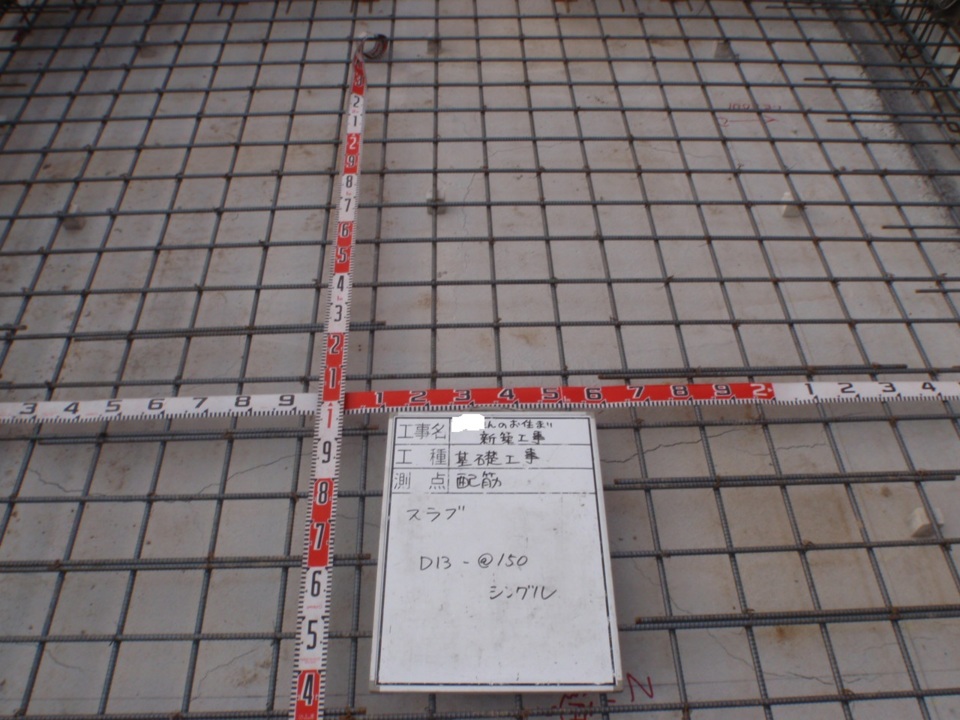

床版の配筋を確認しています。

17. 2014年10月31日

内部立上がりの型枠を建て込みました。

18. 2014年11月04日

さあ、基礎コンクリート打設です。

19. 2014年11月05日

コンクリートポンプ車を使ってコンクリートを打設しています。

20. 2014年11月06日

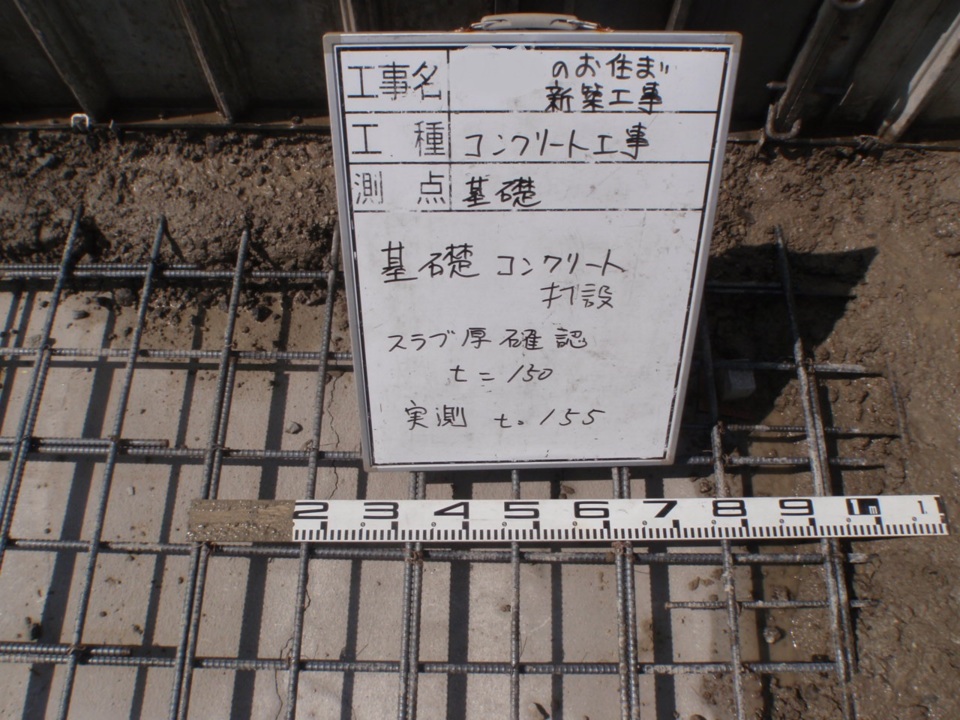

スラブの厚さを実測で確認しました。
設計図の厚みを確保しています。

21. 2014年11月07日

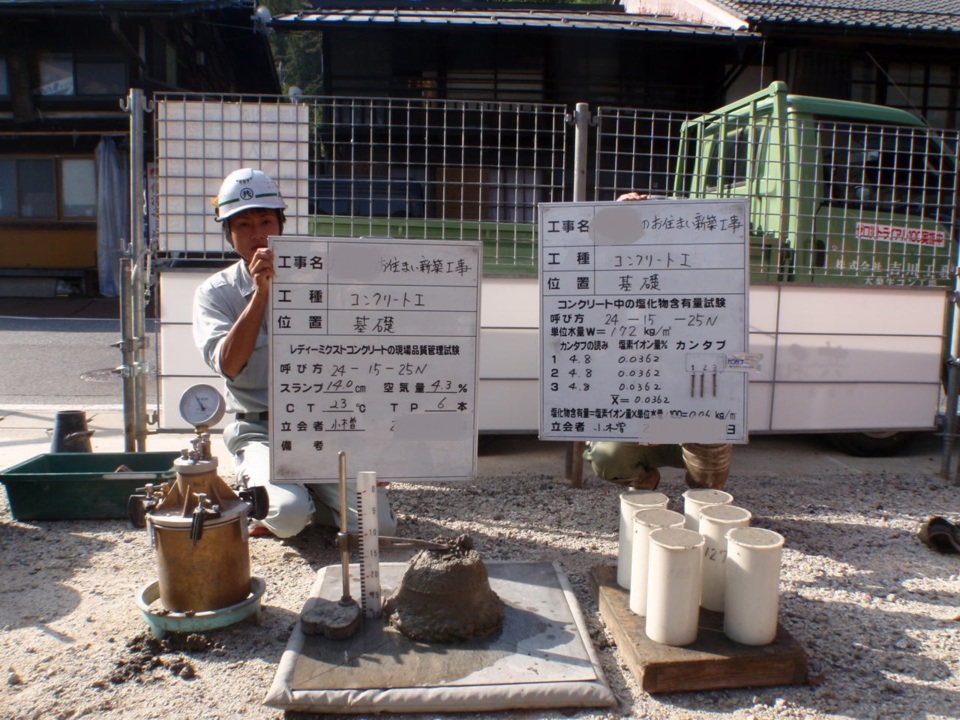

コンクリートの品質が適正か、試験を行いました。

22. 2014年11月08日

コンクリートの表面を綺麗に均しています。
綺麗に均していますが簡単ではありません。

23. 2014年11月09日

コンクリート打設完了です。

24. 2014年11月13日

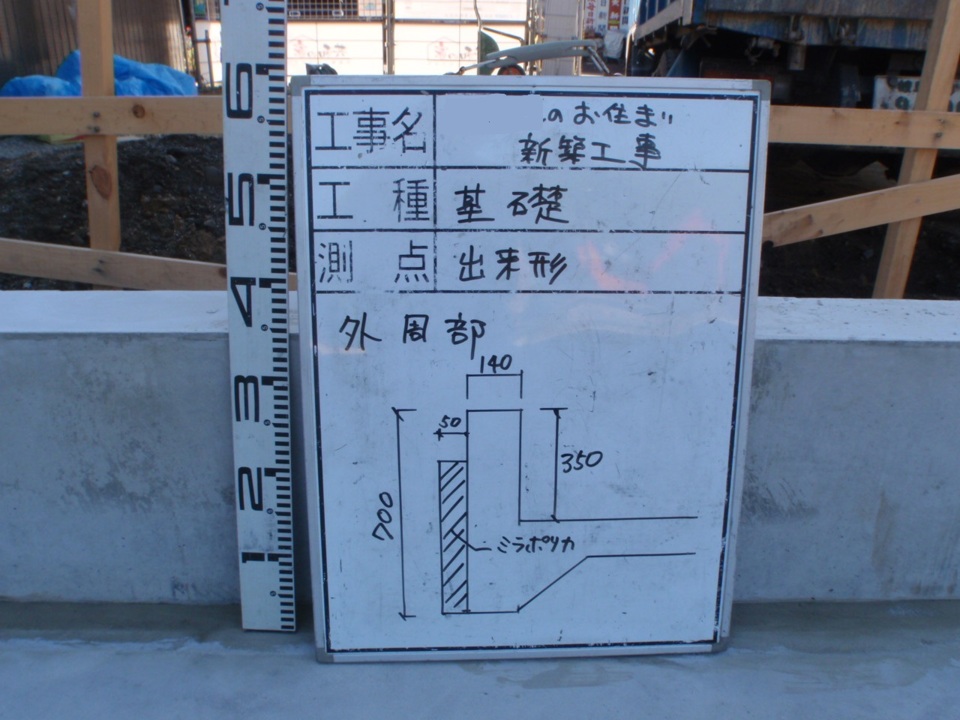

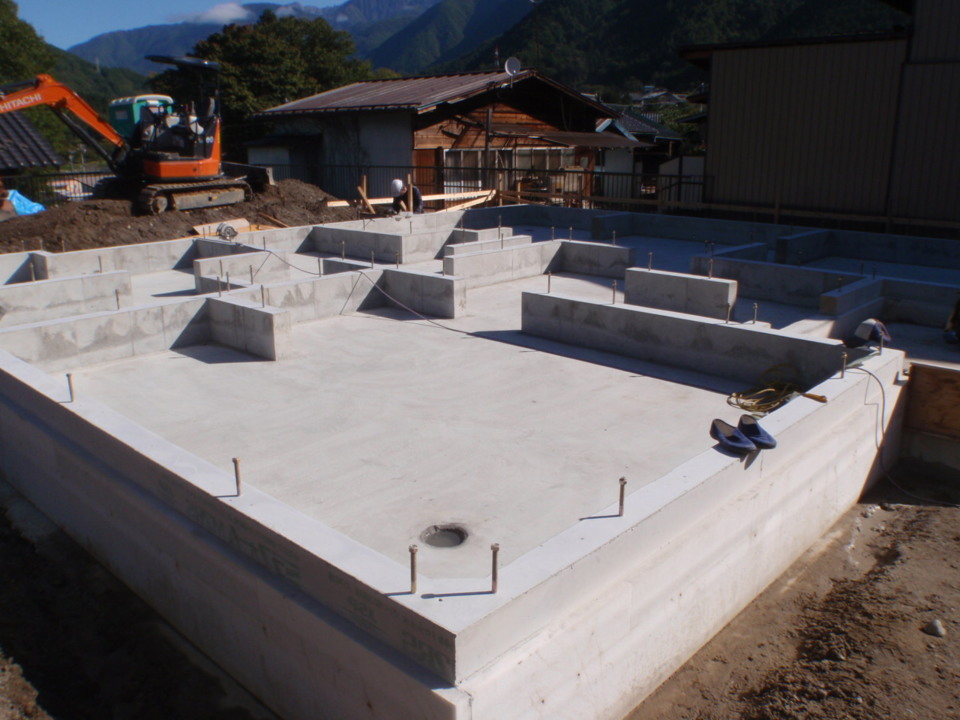

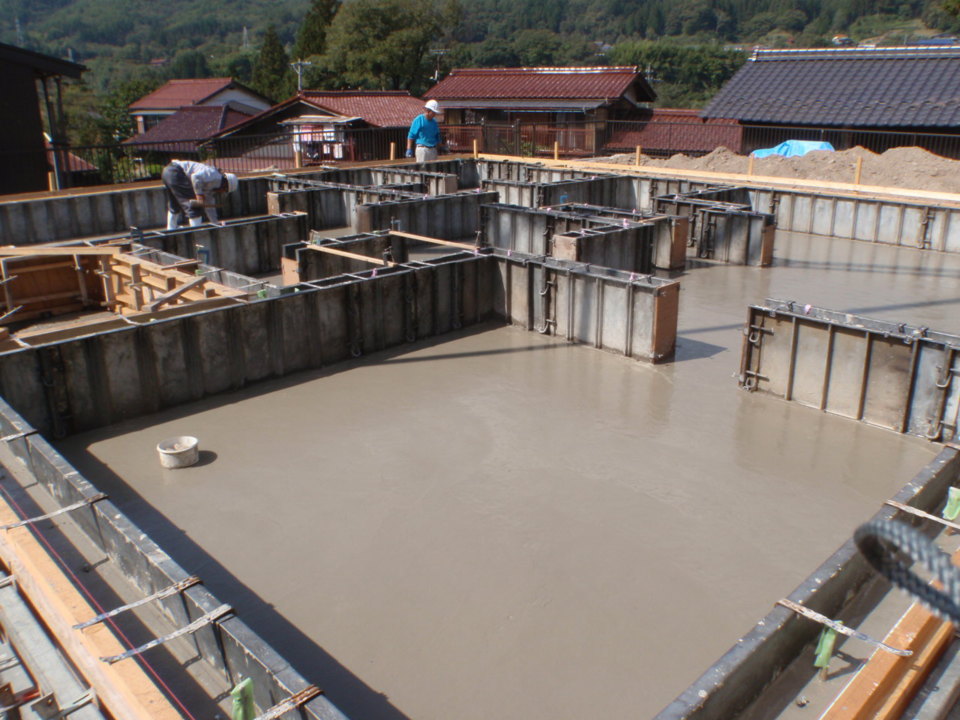

型枠を外し、基礎が設計図通りの寸法を確保しているか確認しています。

25. 2014年11月14日

基礎型枠を外した全景です。

綺麗な仕上がりになりました。

26. 2014年11月25日

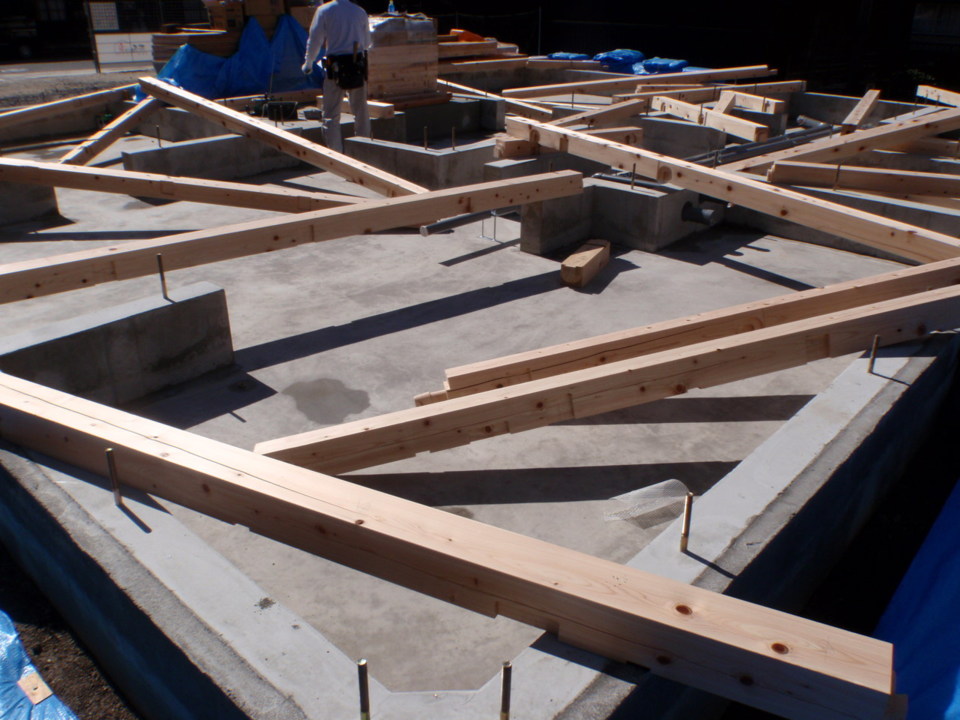

土台伏せを行いました。

27. 2014年11月26日

雨で材料が濡れないように、ブルーシートで養生しました。

28. 2014年11月27日

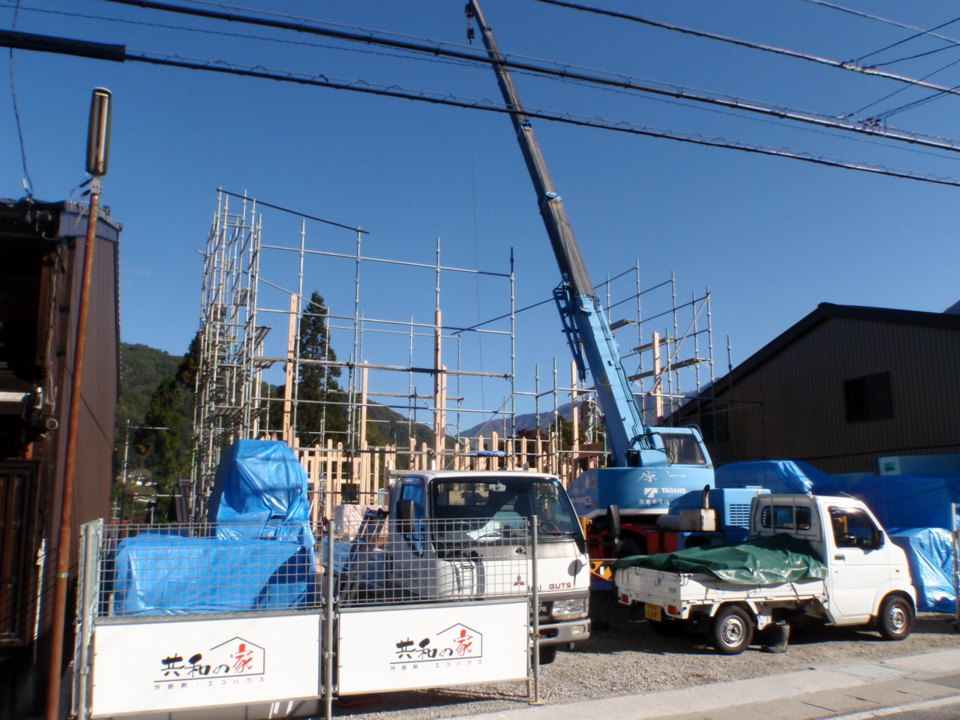

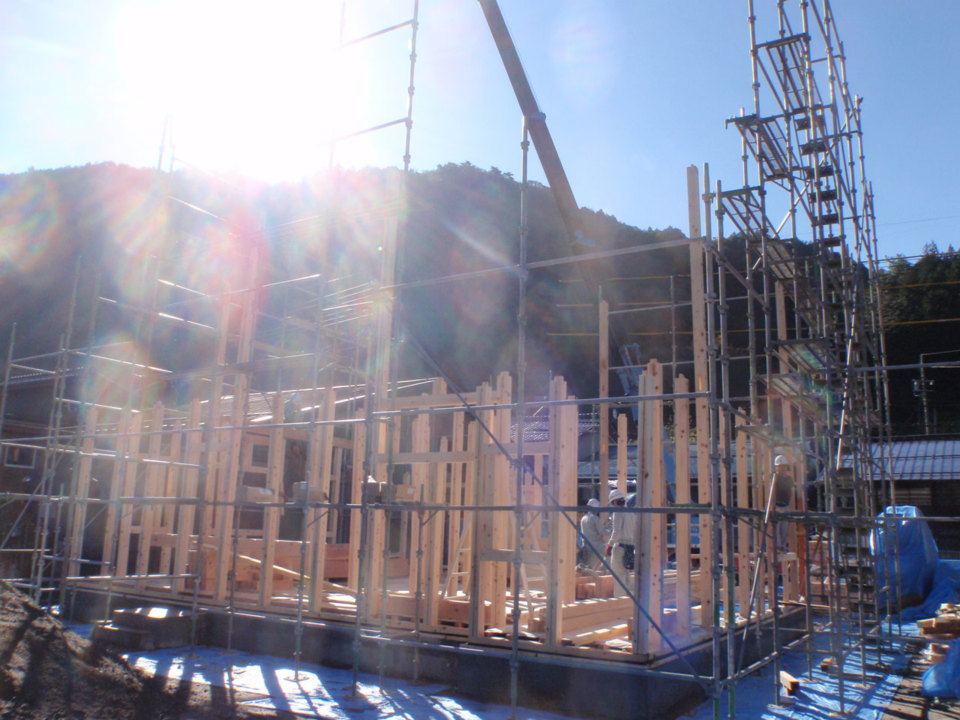

さあ、建前が始まりました。

29. 2014年11月28日

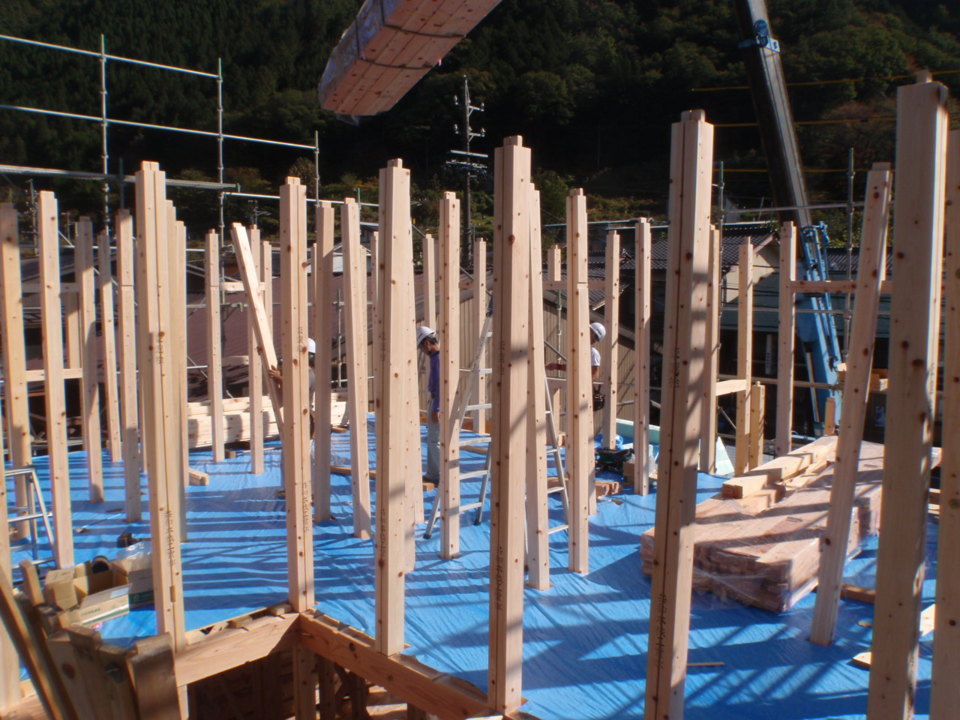

柱を建てて行きます。

30. 2014年11月29日

朝日が眩しいです!

31. 2014年11月30日

レッカーを使って組んで行きます。

32. 2014年12月01日

2階の桁を組んでいます。

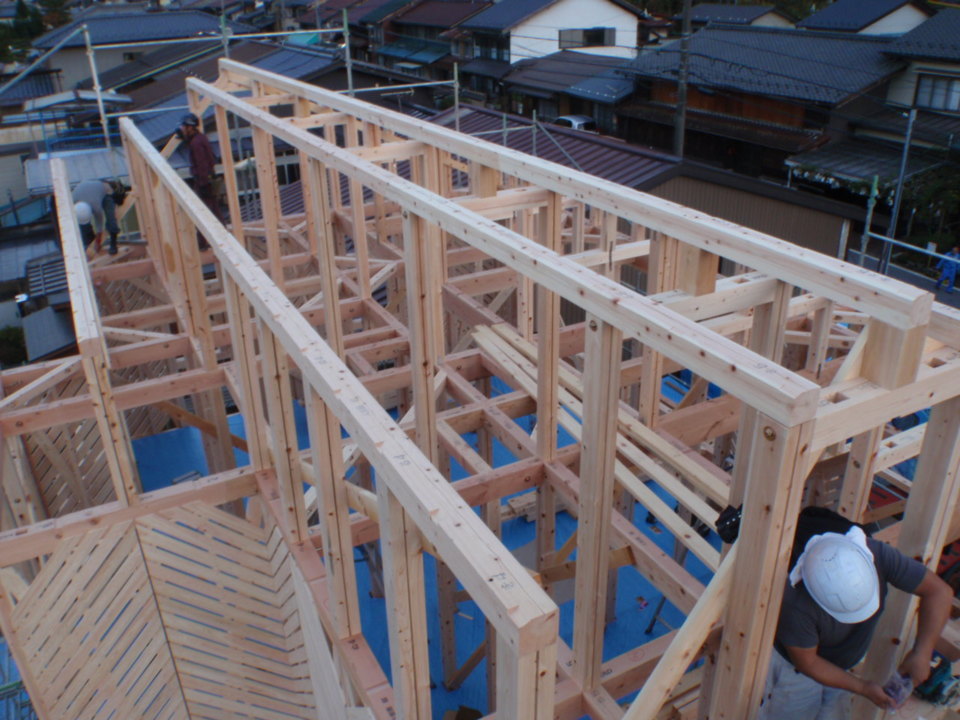

33. 2014年12月02日

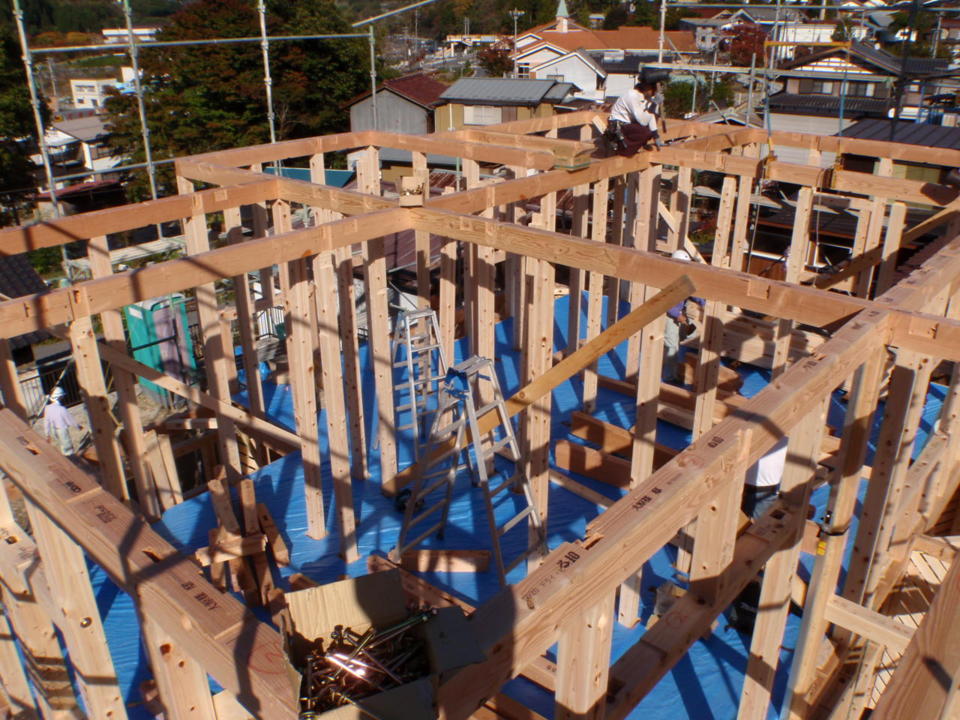

梁を順次架けていきます。

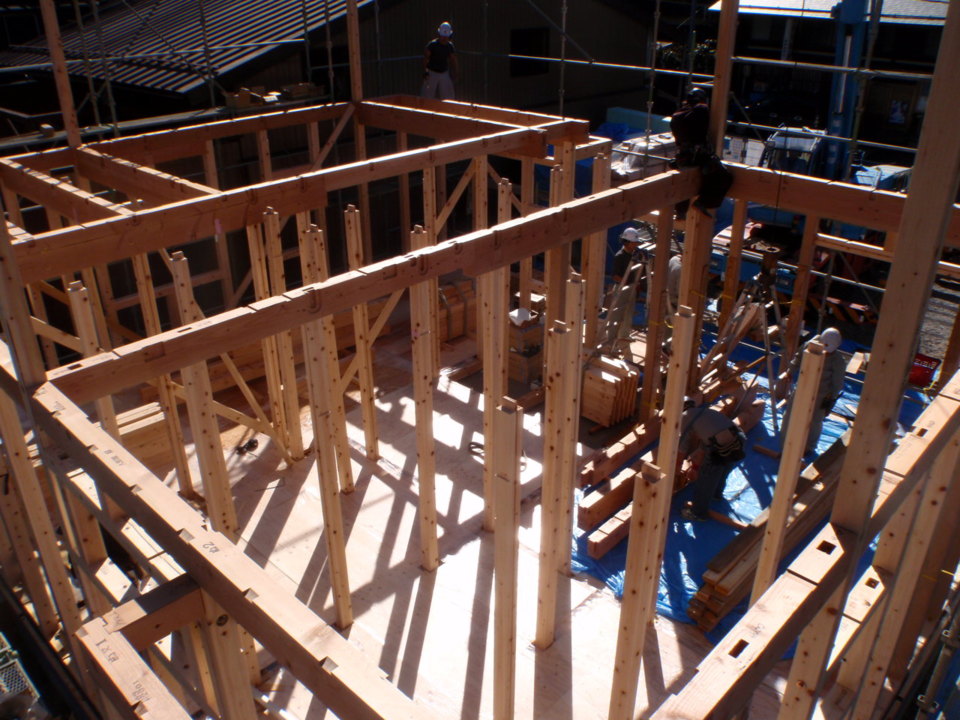

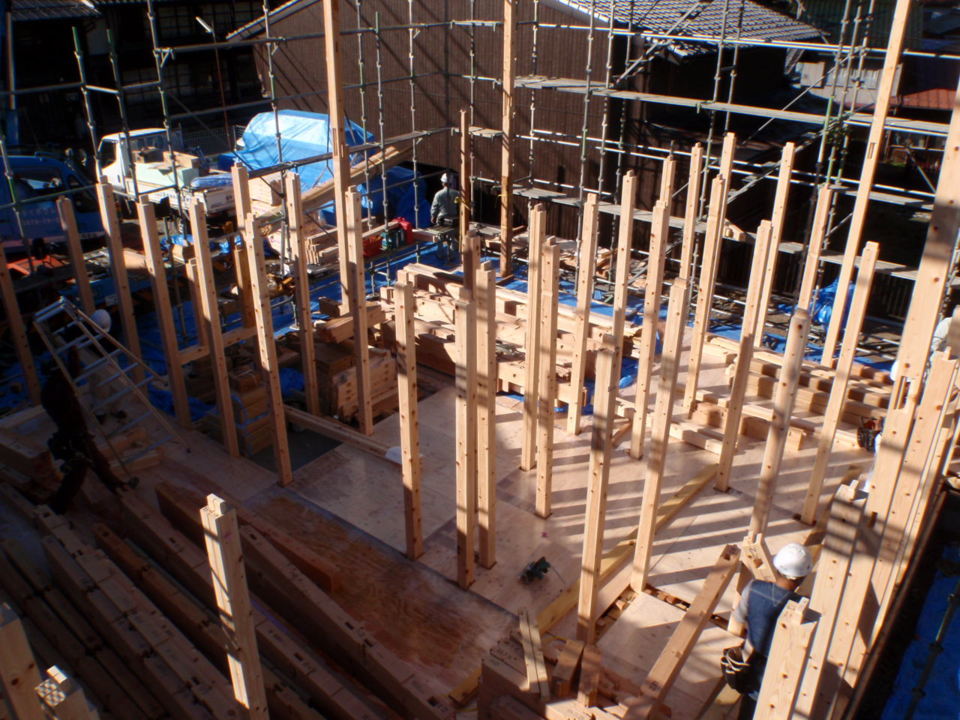

34. 2014年12月03日

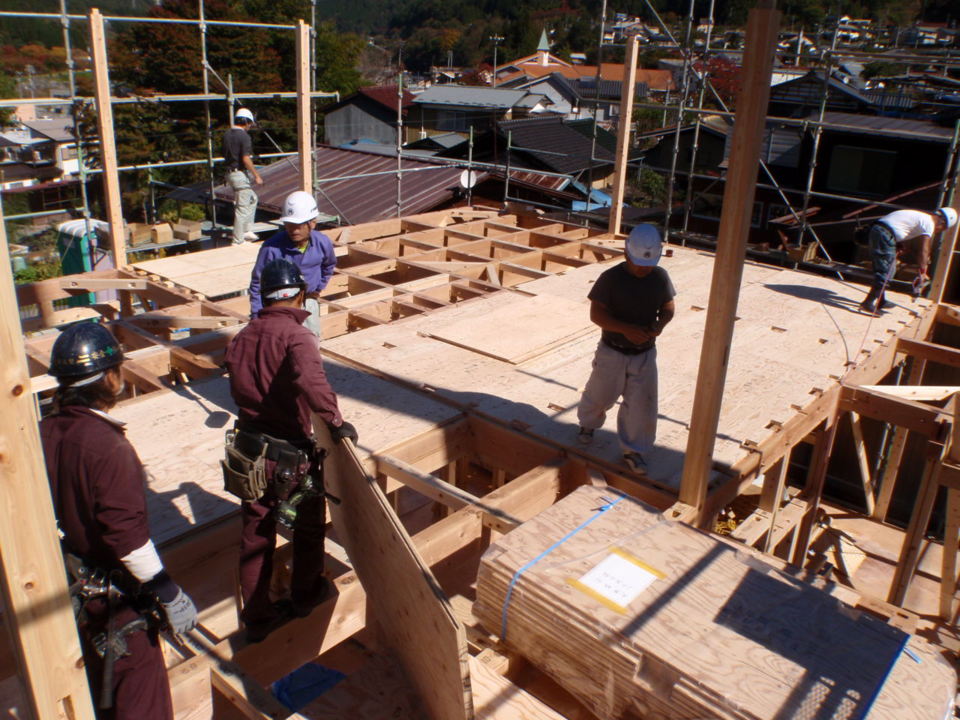

2階床の合板を敷き並べています。

厚み28mmのものを使用しています。

35. 2014年12月04日

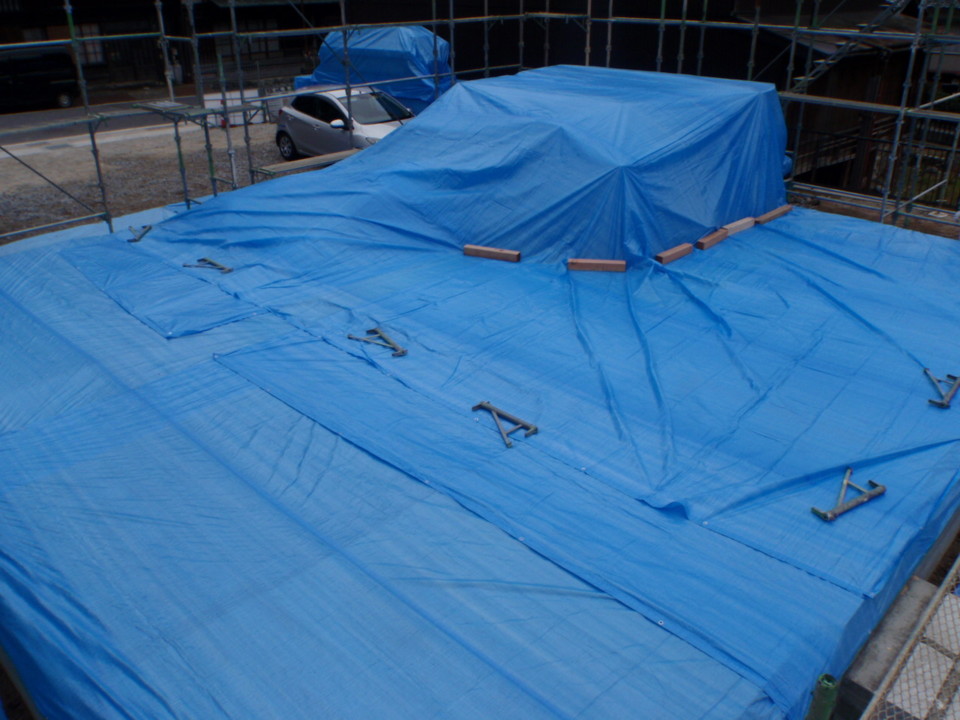

濡れないようにブルーシートで養生を施し、2階の柱を建てて行きます。

36. 2014年12月05日

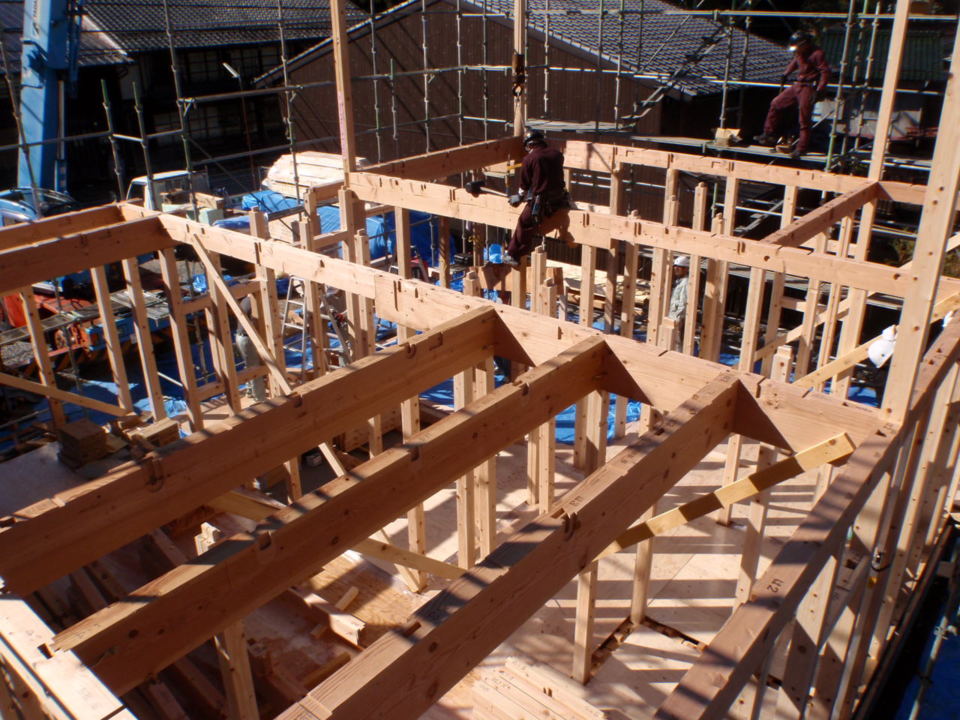

梁を掛けています。

37. 2014年12月06日

金物を締め込み、固定した後に小屋束を建てて行きます。

38. 2014年12月07日

束を建てた後、母屋を取付ていきます。

39. 2014年12月08日

垂木が架かりました。

40. 2014年12月09日

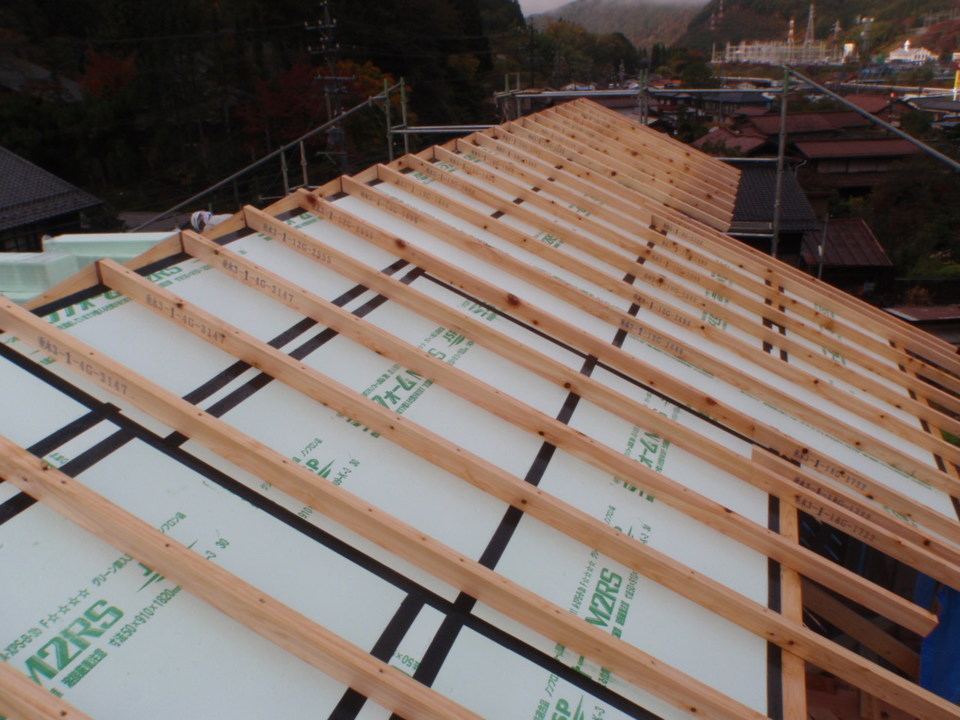

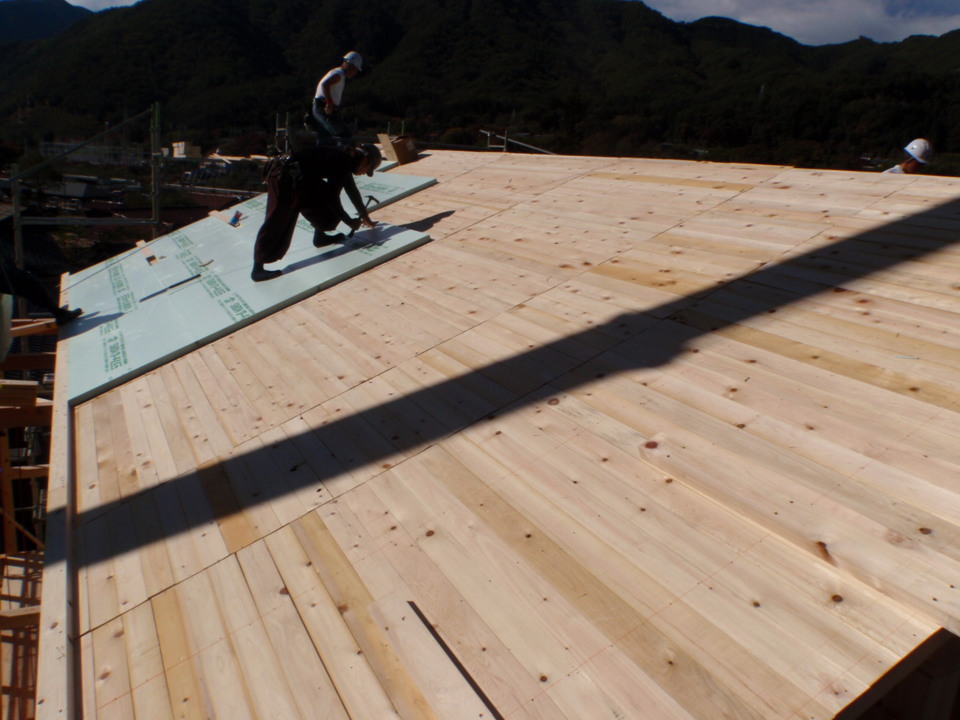

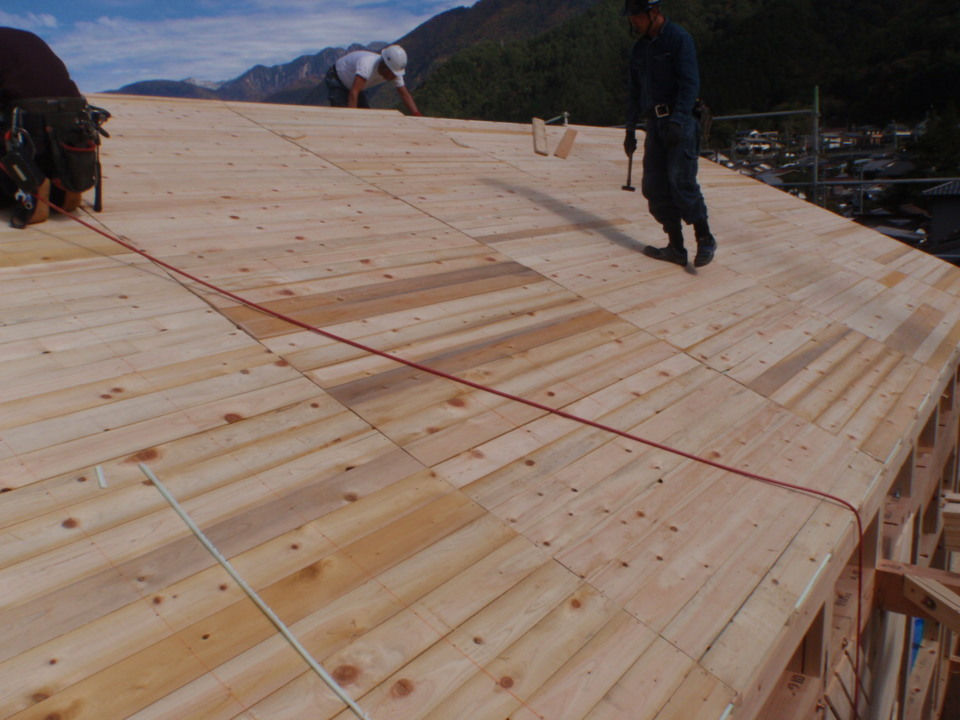

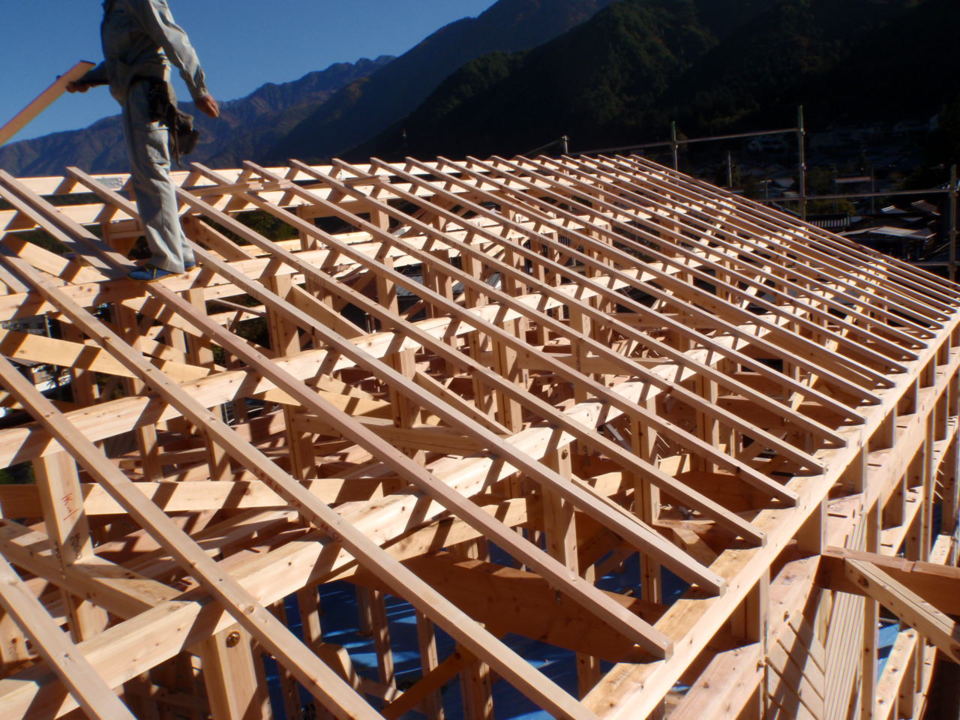

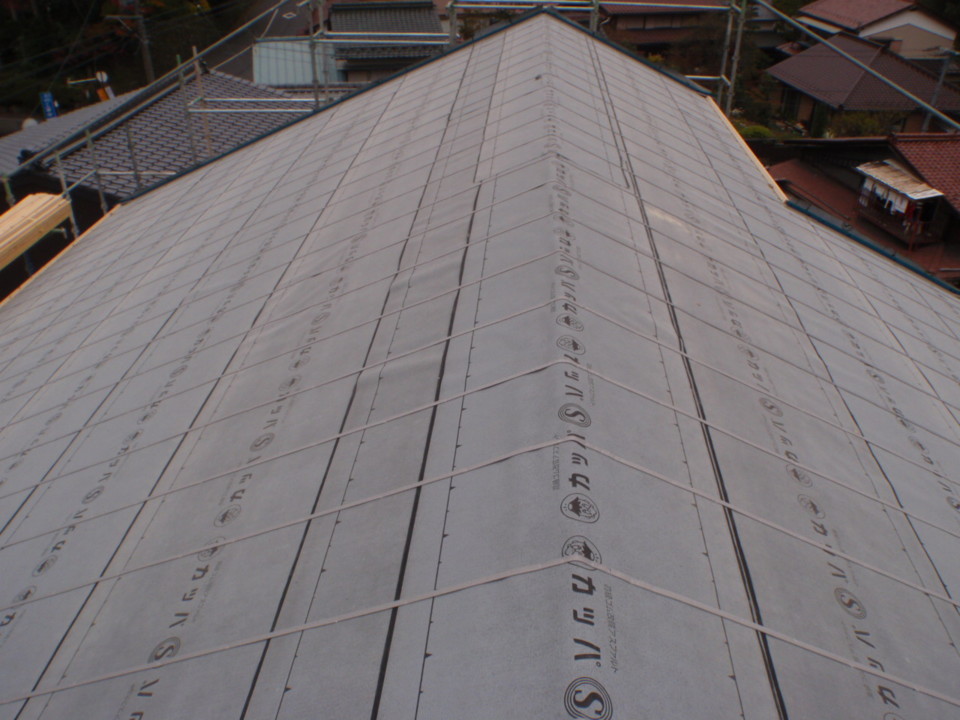

桧の野地板を張りました。

41. 2014年12月10日

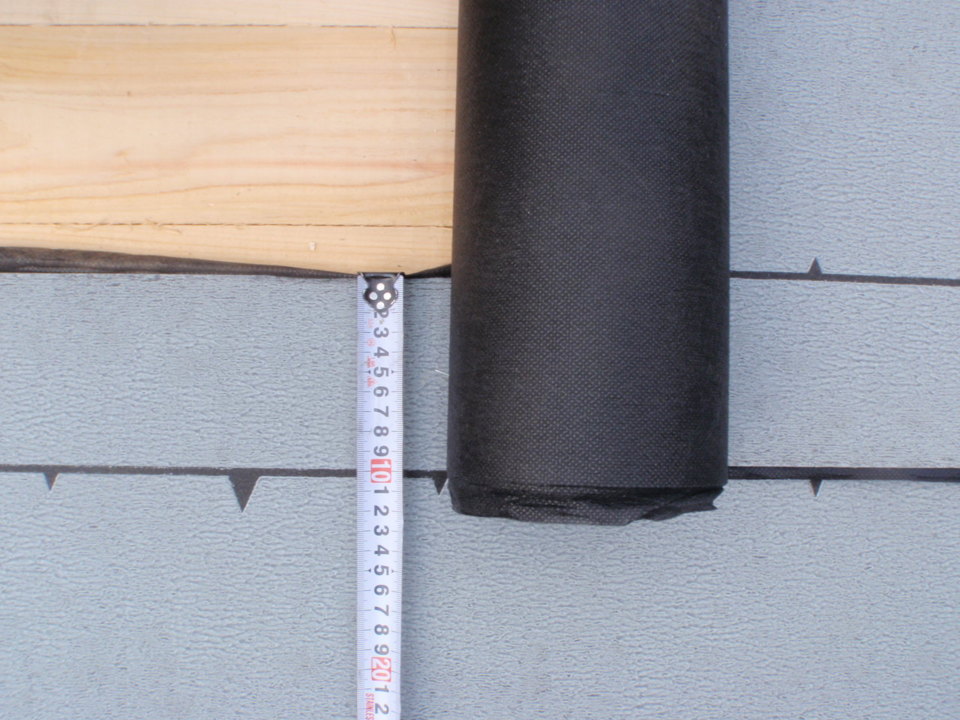

断熱材を敷いていきます。

42. 2014年12月11日

継ぎ目を気密テープを貼り、隙間を無くします。
綺麗に貼れていますね。

43. 2014年12月12日

その上に再度垂木を取付けます。

44. 2014年12月13日

垂木間に断熱材を取付ています。

45. 2014年12月14日

再度野地板を取付けます。

46. 2014年12月16日

ルーフィングの重ねしろを確認しています。

47. 2014年12月17日

ルーフィングが敷けました。

48. 2014年12月19日

瓦桟を取付けました。
これに瓦を固定します。

49. 2014年12月23日

瓦を葺いています。

50. 2014年12月27日

外部の通気層の出口となる棟換気を取付けています。

51. 2015年01月07日

TIP工事も完了です。

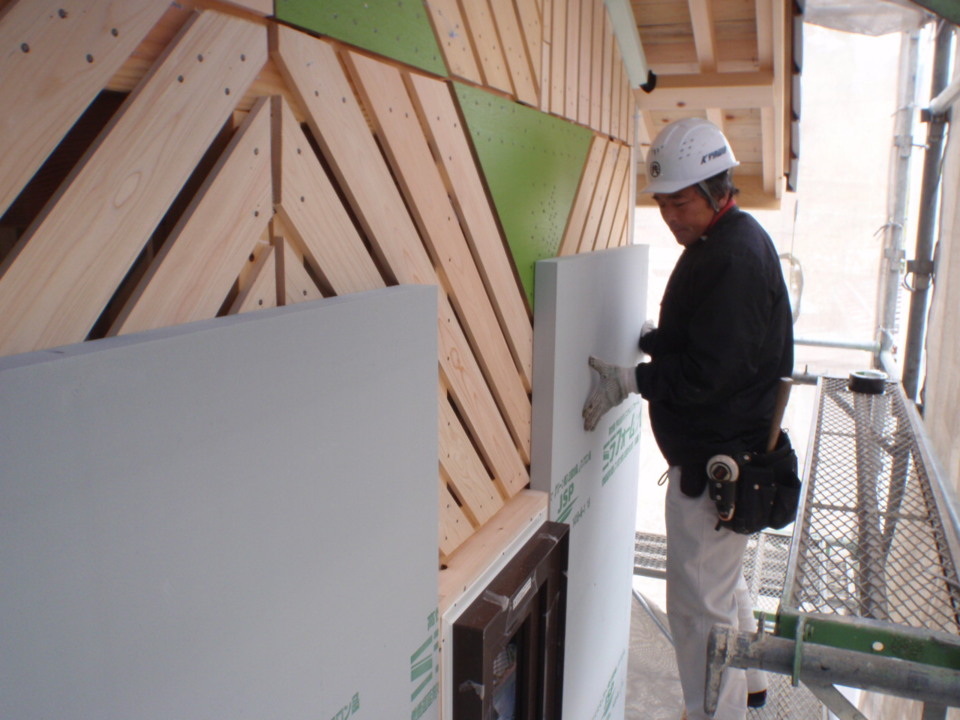

52. 2015年01月12日

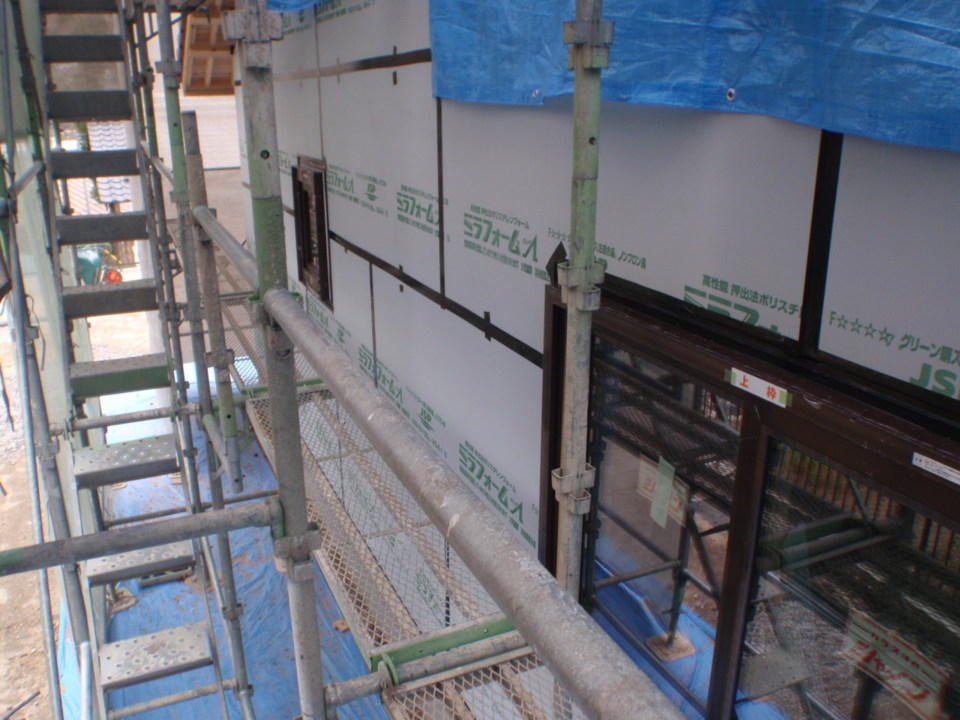

断熱材を取付けています。
構造材の外側に断熱材を取付けるので外断熱と呼ばれます。

53. 2015年01月17日

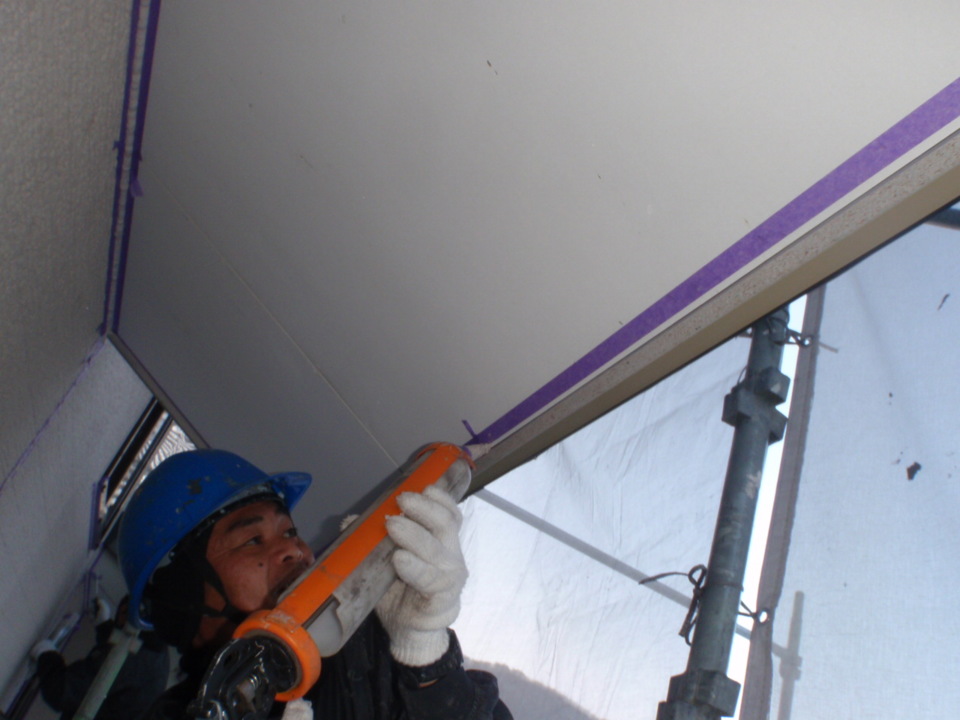

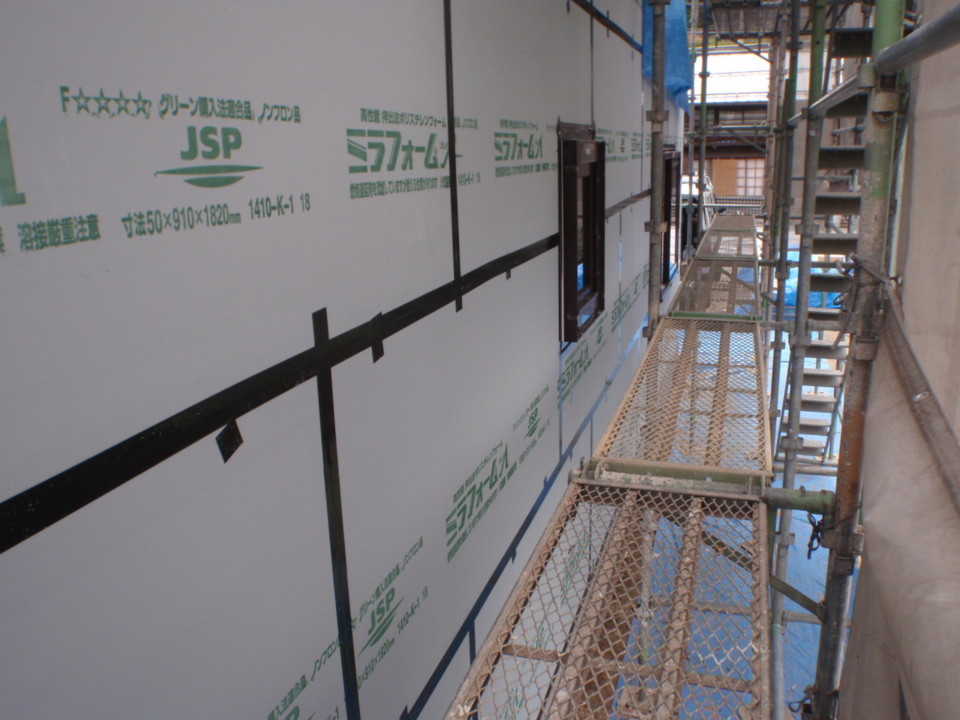

断熱材の継ぎ目等を気密テープで塞いでいきます。
この工程が気密確保に大きく関わります。

54. 2015年01月19日

気密テープが綺麗に貼られています。
大工さんの丁寧さが見て取れます。

55. 2015年01月21日

瑕疵保険会社の検査を受けました。
指摘事項も無く合格です。

56. 2015年01月23日

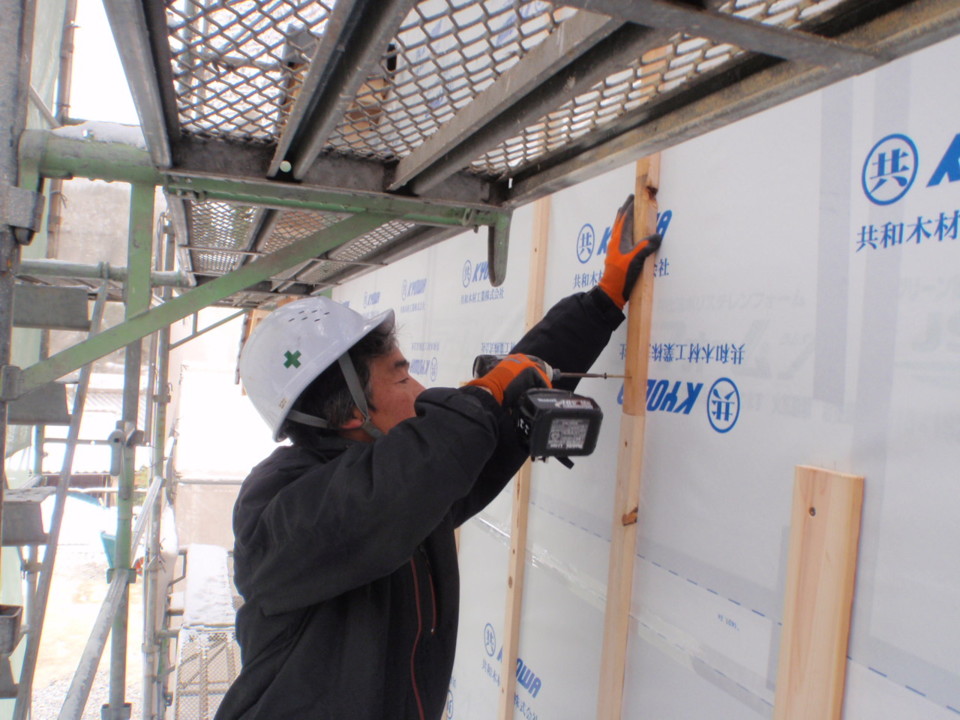

外壁を固定するための縦胴縁を取付ています。

57. 2015年01月30日

宅内の電気配線を行っています。

58. 2015年02月02日

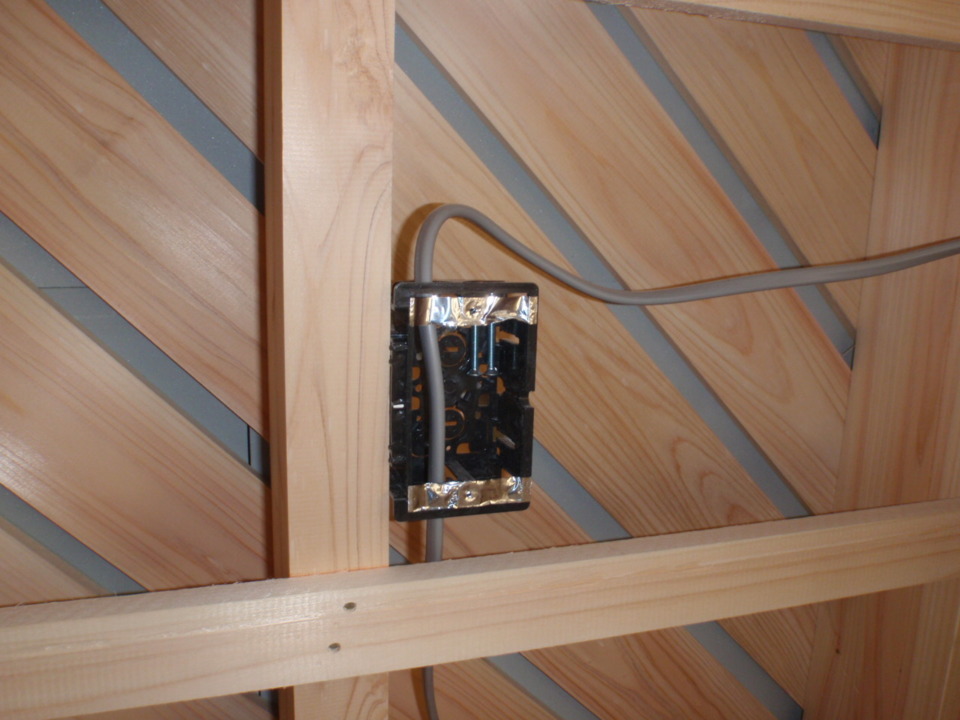

コンセントボックスを取付け、電気配線を行いました。

59. 2015年02月04日

寒い地域のため基礎内側にも断熱材を取付けました。
ご要望、立地条件により断熱性能を向上させる事も行います。

60. 2015年02月06日

隙間は発泡ウレタンで埋めて、断熱欠損が無い様に施工します。

61. 2015年02月09日

畳の下地板を張っています。

62. 2015年02月11日

宅内の排水、給水配管を行いました。

63. 2015年02月14日

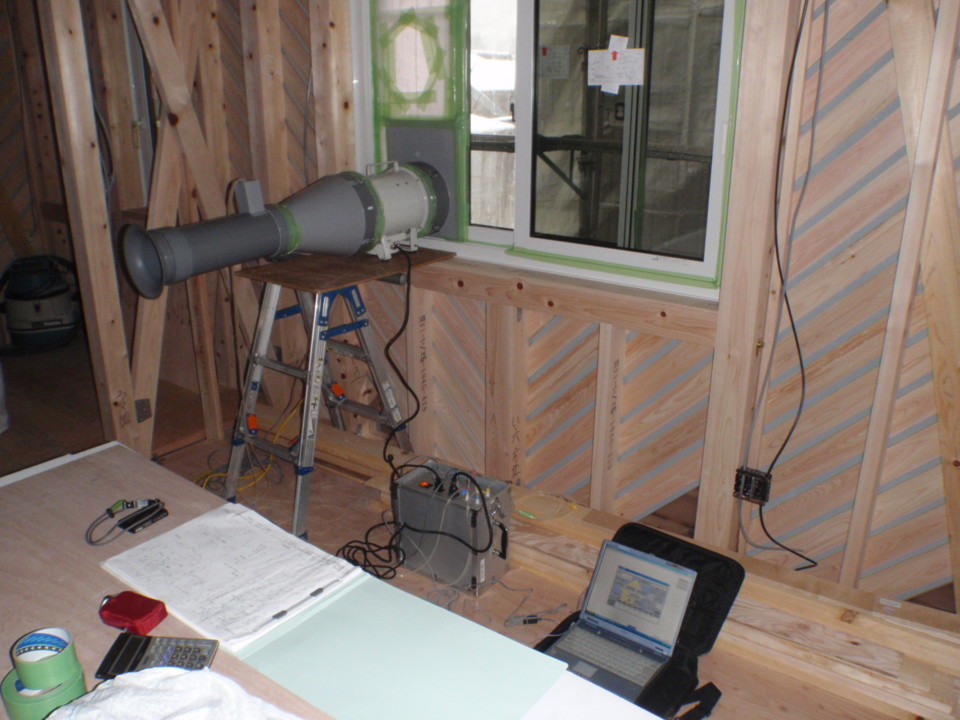

気密検査を行いました。
結果は0・13でした。

素晴らしいです!

64. 2015年02月24日

天井下地を組んでいます。

65. 2015年03月02日

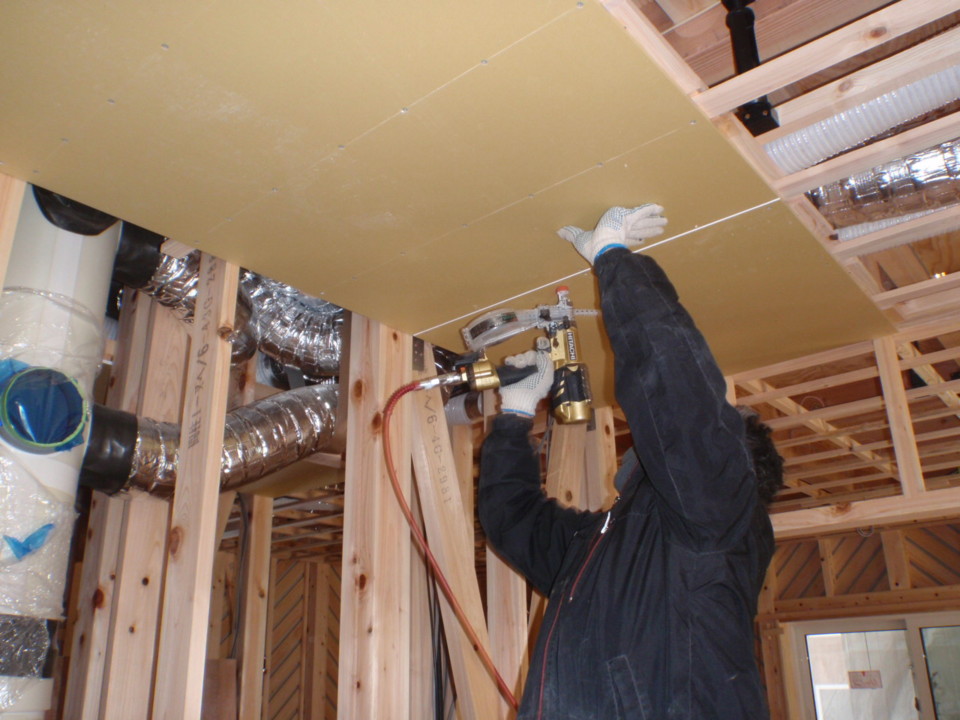

天井に石膏ボードを張っています。

66. 2015年03月06日

2階床に遮音シート、石膏ボードを張りました。
これで1階に音を伝えにくくします。

67. 2015年03月10日

天井に吸音板を張りました。

68. 2015年03月13日

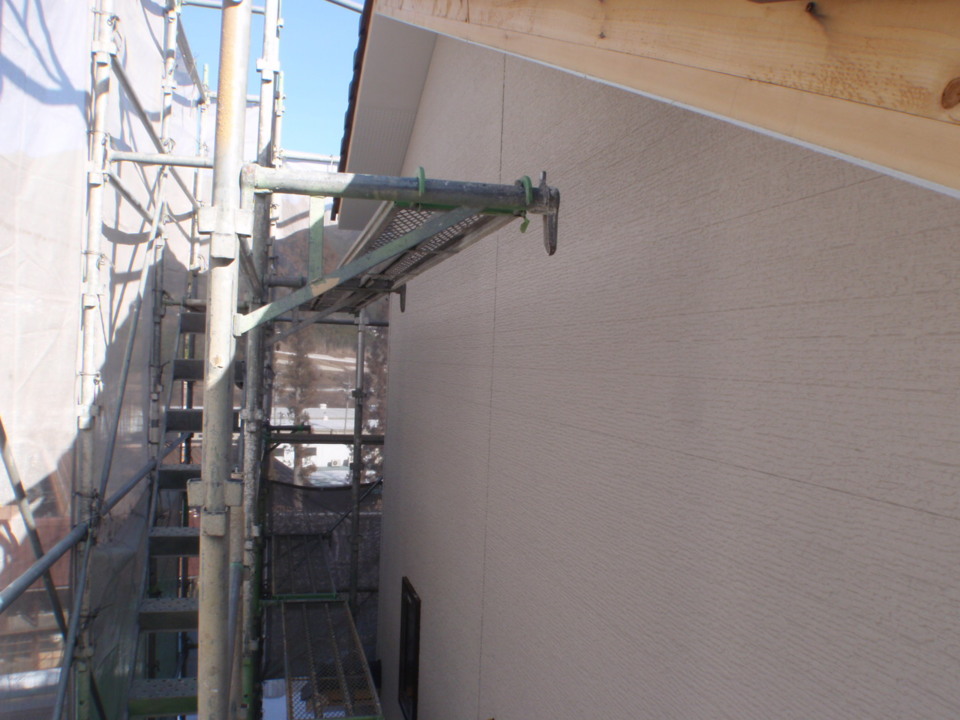

外壁のサイディングを張っています。
金具で固定する工法を採用しています。

69. 2015年03月16日

造作工事も順調に進んでいます。

70. 2015年03月22日

壁の石膏ボードを張っています。

71. 2015年03月24日

外壁工事完了目前です。

72. 2015年03月28日

コーキング工事を行っています。

73. 2015年04月04日

ベランダ防水の仕上げを行っています。

74. 2015年04月12日

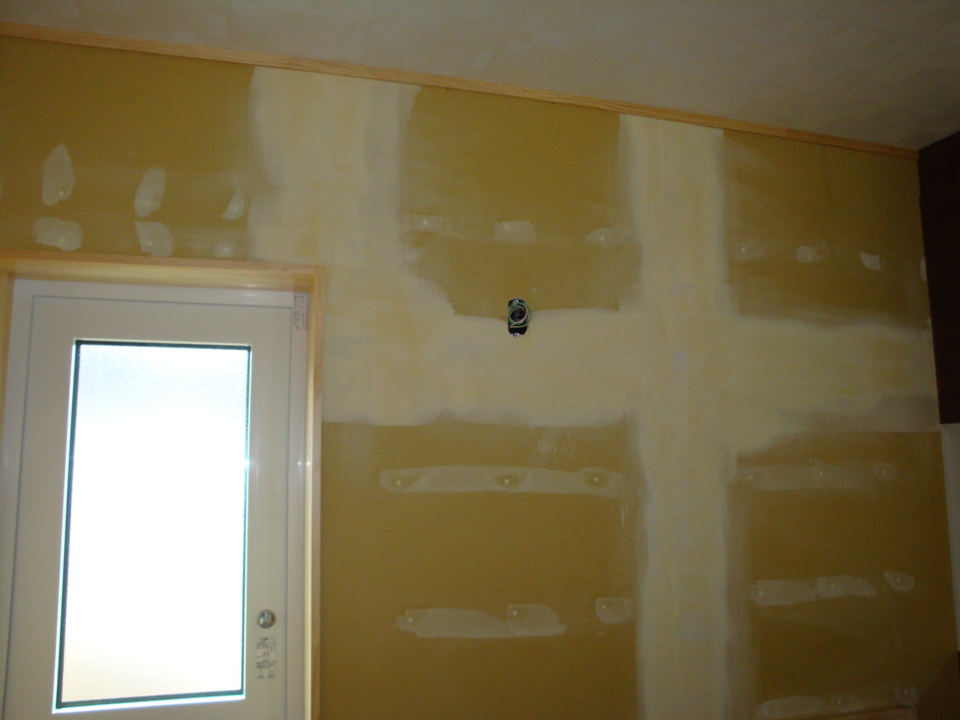

クロスを張るための下地造りにパテを飼いました。

75. 2015年04月15日

クロスを張っています。

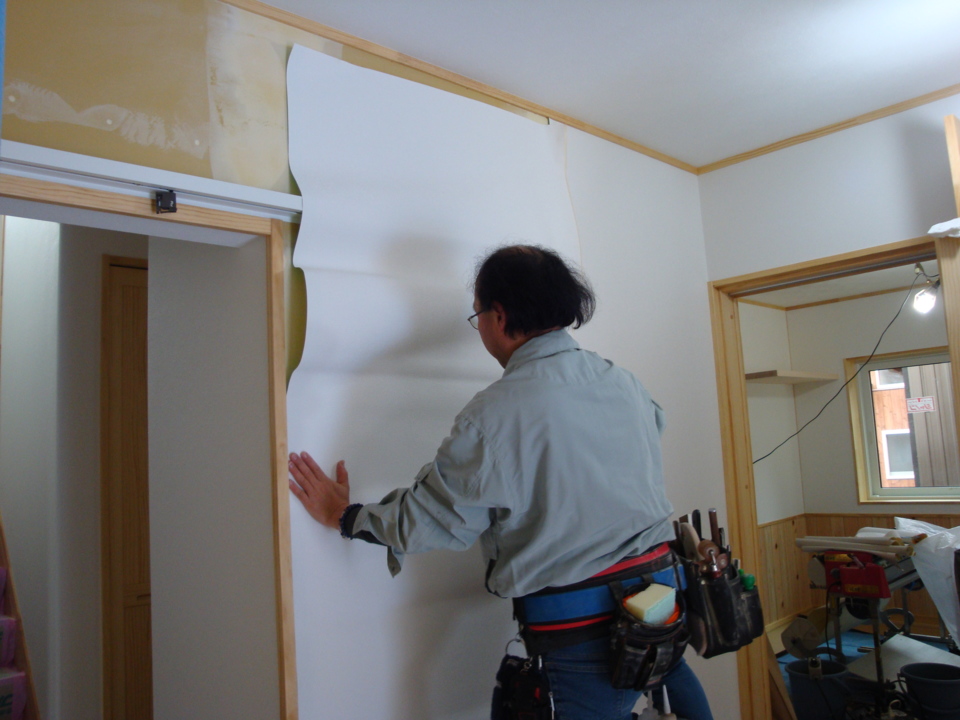

76. 2015年04月19日

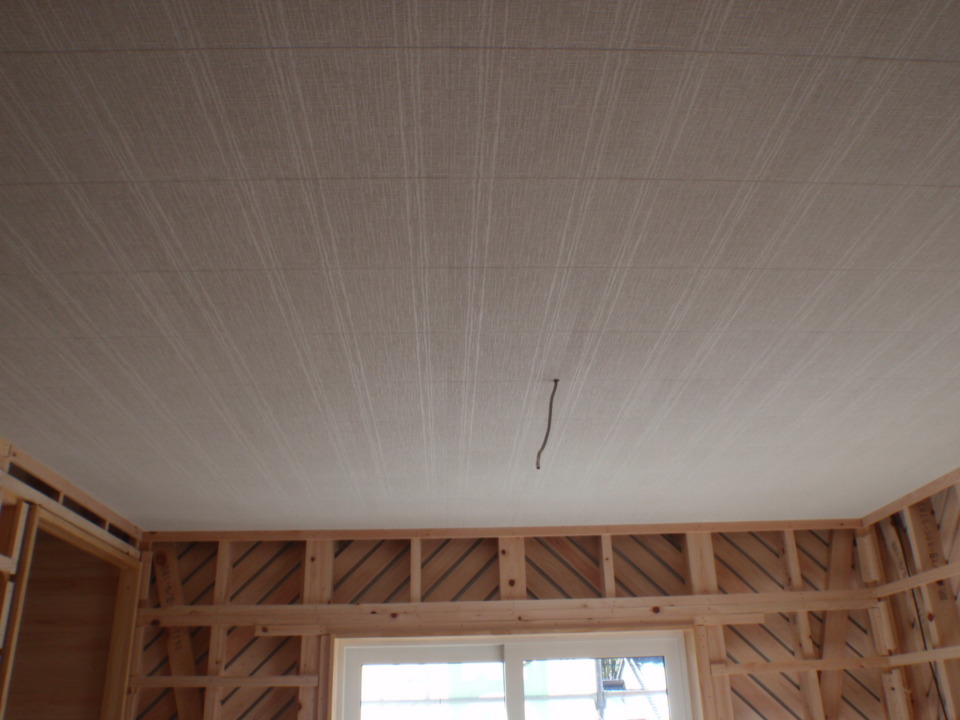

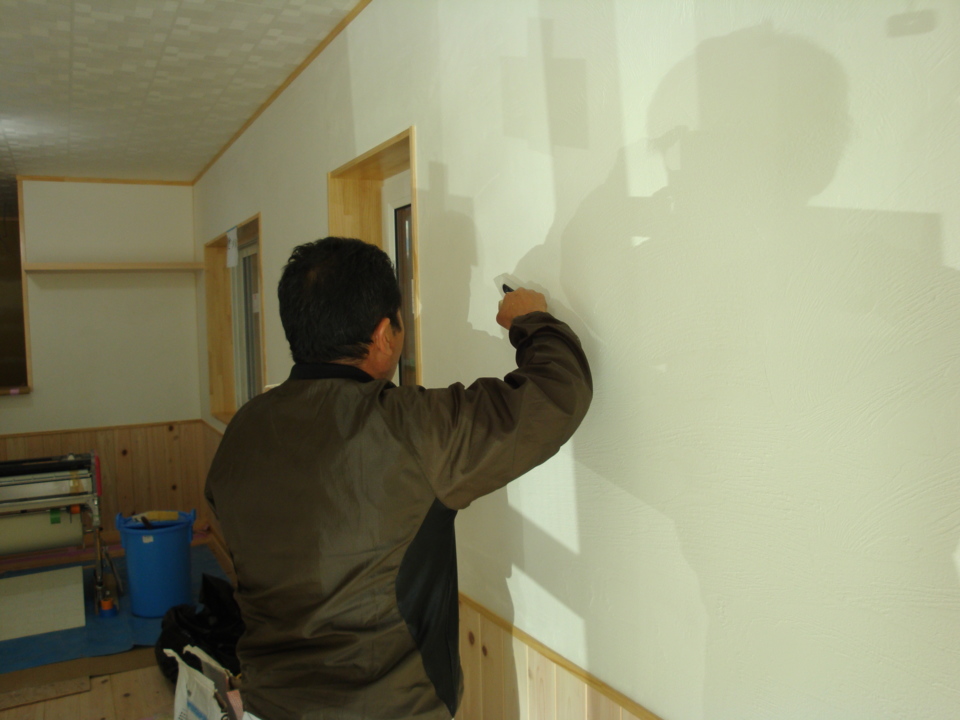

リビングに漆喰を塗っています。

77. 2015年04月21日

クロス張り完了です。

78. 2015年04月23日

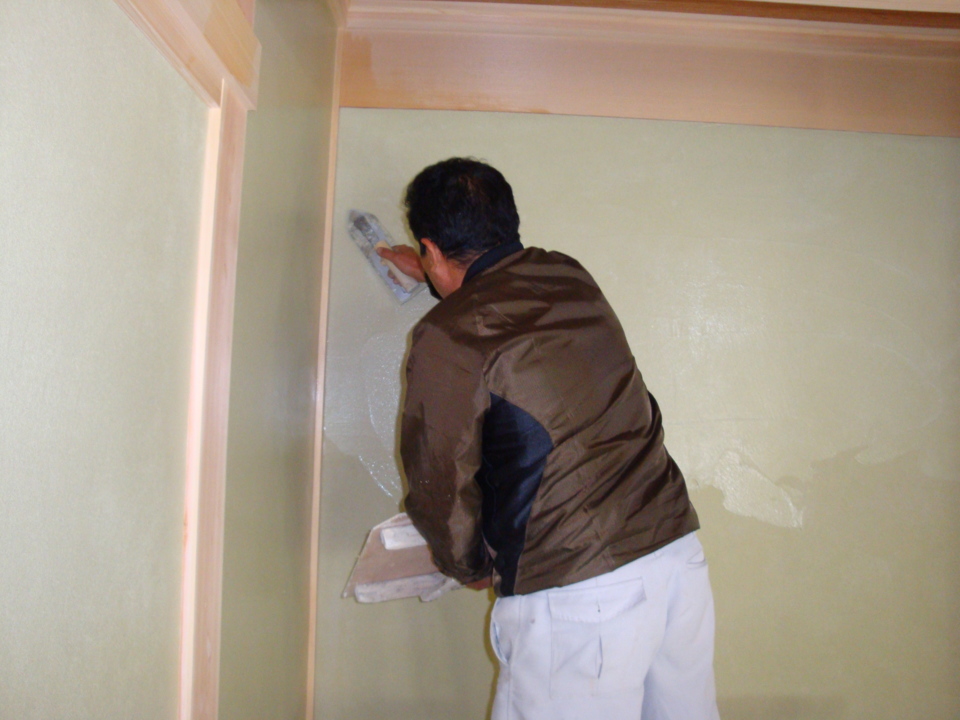

和室の壁に砂聚楽を塗っています。

79. 2015年04月30日

室内空気測定を行いました。

80. 2015年05月10日

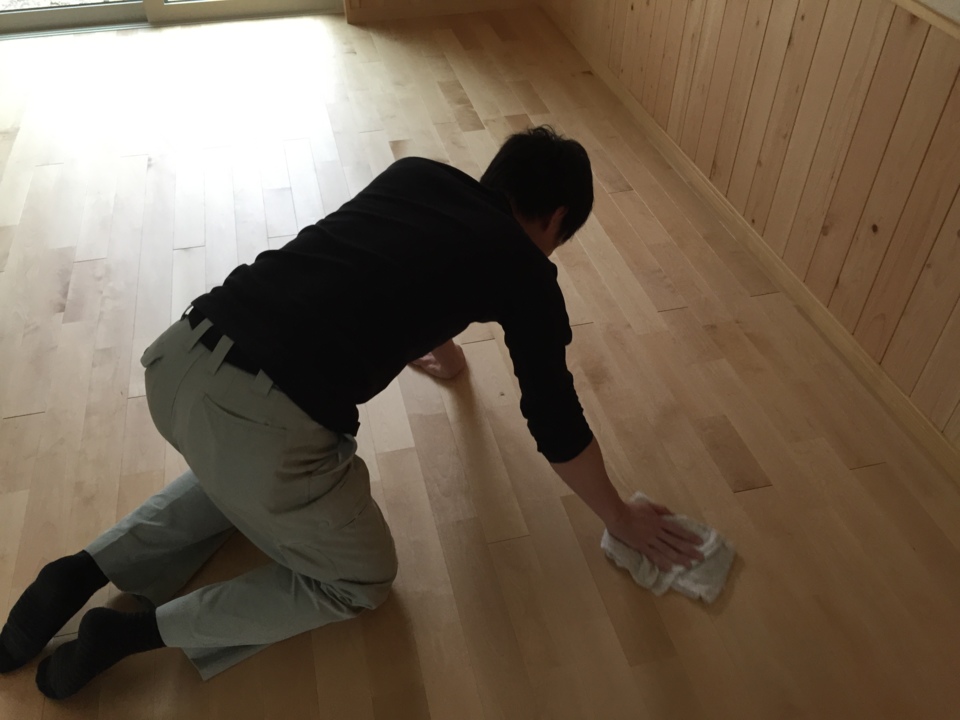

社内クリーニングを行いました。
クリーニング業者にてクリーニングを行った後、再度社員でクリーニングを行います。

81. 2015年06月01日

完成。
和を意識した外観です。

82. 2015年06月01日

完成。
リビングです。

83. 2015年06月01日

完成。
和室です。
